案例3【背景资料】:某公司中标给水厂扩建升级工程,主要内容有新建臭氧接触池和活性炭吸附池。其中臭氧接触池为半地下钢筋混凝土结构,混凝土强度等级C40、抗渗等级P8。臭氧接触池的平面有效尺寸为25.3×21.5m,在宽度方向设有6道隔墙,间距1-3m,隔墙一端与池壁相连,交叉布置;池壁上宽200mm,下宽350mm;池底板厚300mm,C15混凝土垫层厚150mm;池顶板厚200mm;池底板顶面标高-2.750m,顶板顶面标高5.850m。现场土质为湿软粉质砂土,地下水位标-0.6m。臭氧接触池立面如图3所示。项目部编制的施工组织设计经过论证审批,臭氧接触池施工方案有如下内容:(1)将降水和土方工程施工分包给专业公司:(2)池体分次浇筑,在池底板顶面以上300mm和顶板底面以下200mm的池壁上设置施工缝:分次浇筑编号:①底板(导墙)浇筑、②池壁浇筑、③隔墙浇筑、④顶板浇筑;(3)浇筑顶板混凝土采用满堂布置扣件式钢管支(撑)架,监理工程师对现场支(撑)架钢管抽样检测结果显示:壁厚均没有达到规范规定,要求项目部进行整改。【问题】1.依据《建筑法》规定,降水和土方工程施工能否进行分包?说明理由。2.依据浇筑编号给出水池整体现浇施工顺序(流程)。3.列式计算基坑的最小开挖深度和顶板支架高度。4.依据住建部《危险性较大的分部分项工程安全管理规定》和计算结果,需要编制哪些专项施工方案?是否需要组织专家论证?5.有关规范对支架钢管壁厚有哪些规定?项目部可采取哪些整改措施?
发布时间:2025年01月16日 17:08 中迅网校 阅读量:180

案例3【背景资料】:

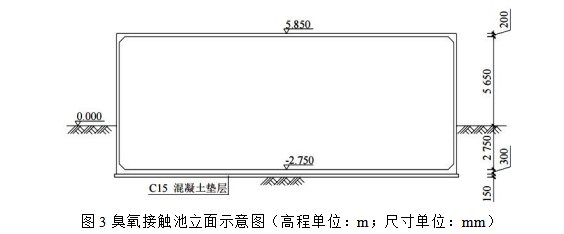

某公司中标给水厂扩建升级工程,主要内容有新建臭氧接触池和活性炭吸附池。其中臭氧接触池为半地下钢筋混凝土结构,混凝土强度等级C40、抗渗等级P8。臭氧接触池的平面有效尺寸为25.3×21.5m,在宽度方向设有6道隔墙,间距1-3m,隔墙一端与池壁相连,交叉布置;池壁上宽200mm,下宽350mm;池底板厚300mm,C15混凝土垫层厚150mm;池顶板厚200mm;池底板顶面标高-2.750m,顶板顶面标高5.850m。现场土质为湿软粉质砂土,地下水位标-0.6m。臭氧接触池立面如图3所示。

项目部编制的施工组织设计经过论证审批,臭氧接触池施工方案有如下内容:
(1)将降水和土方工程施工分包给专业公司:
(2)池体分次浇筑,在池底板顶面以上300mm和顶板底面以下200mm的池壁上设置施工缝:分次浇筑编号:①底板(导墙)浇筑、②池壁浇筑、③隔墙浇筑、④顶板浇筑;
(3)浇筑顶板混凝土采用满堂布置扣件式钢管支(撑)架,监理工程师对现场支(撑)架钢管抽样检测结果显示:壁厚均没有达到规范规定,要求项目部进行整改。
【问题】
1.依据《建筑法》规定,降水和土方工程施工能否进行分包?说明理由。
2.依据浇筑编号给出水池整体现浇施工顺序(流程)。
3.列式计算基坑的最小开挖深度和顶板支架高度。
4.依据住建部《危险性较大的分部分项工程安全管理规定》和计算结果,需要编制哪些专项施工方案?是否需要组织专家论证?
5.有关规范对支架钢管壁厚有哪些规定?项目部可采取哪些整改措施?

查看答案

分享到:

上一题:案例2【背景资料】:某公司承建一污水处理厂扩建工程,新建AAO生物反应池等污水处理设施。采用综合箱体结构形式,基础埋深为5.5~9.7m,采用明挖法施工,基坑围护结构采用φ800mm钢筋混凝土灌注桩,止水惟幕采用φ600mm高压旋喷桩。基坑围护结构与箱体结构位置立面如图2所示。施工合同专用条款约定如下:主要材料市场价格浮动在基准价格±5%以内(含)不予调整,超过5%时对超出部分按月进行调整;主要材料价格以当地造价行政主管部门发布的信息价格为准。施工过程中发生了如下事件:事件一:施工期间,建设单位委托具有相应资质的监测单位对基坑施工进行第三方监测,并及时向监理等参建单位提交监测成果。当开挖至坑底高程时,监测结果显示:地表沉降测点数据变化超过规定值。项目部及时启动稳定坑底应急措施。事件二:项目部根据当地造价行政主管部门发布的3月份材料信息价格和当月部分工程材料用量,申报当月材料价格调整差价。3月份部分工程材料用量及材料信息价格见表2。事件三:为加快施工进度,项目部增加劳务人员。施工过程中,一名新进场的模板工发生高处坠亡事故。当地安全生产行政主管部门的事故调查结果显示:这名模板工上岗前未进行安全培训违反作业操作规程;被认定为安全责任事故。根据相关法规,对有关单位和个人作出处罚决定。【问题】1.写出图2中构造A、B、C的名称。2.事件一中,项目部可采用哪些应急措施?3.事件一中,第三方监测单位应提交哪些成果?4.事件二中,列式计算表2中工程材料价格调整总额。5.依据有关法规,写出安全事故划分等级及事件三中安全事故等级。 下一题:案例4【背景资料】:某公司承建沿海某开发区路网综合市政工程,近道路等级为城市次干路,沥青混凝土路面结构,总长约为10km。随路敷设雨水、污水、给水、通信和电力等管线;其中污水管道为HDPE缠绕结构壁B型管(以下简称HDPE管),承插--电熔接口,开槽施工,拉森钢板桩支护,流水作业方式。污水管道沟槽与支护结构断面如图4所示。施工过程中发生如下事件:事件一:HDPE管进场,项目部有关人员收集、核验管道产品质量证明文件、合格证等技术资料,抽样检查管道外观和规格尺寸。事件二:开工前,项目部编制污水管道沟槽专项施工方案,确定开挖方法、支护结构安装和拆除等措施,经专家论证、审批通过后实施。事件三:为保证沟槽填土质量,项目部采用对称回填、分层压实、每层检测等措施,以保证压实度达到设计要求,且控制管道径向变形率不超过3%。【问题】1.根据图4列式计算地下水埋深h(单位为m),指出可采用的降水方法。2.事件一中HDPE管进场验收存在哪些问题?给出正确做法。3.结合工程地质情况,写出沟槽开挖应遵循的原则。4.从受力体系转换角度,简述沟槽支护结构拆除作业要点。5.根据事件三叙述,写出污水管道变形率的测量时间及合格要求。
