案例4【背景资料】:
某工程在城市核心区,工期8个月,范围包括建筑给排水、通风与空调、建筑电气和建筑智能化工程。工程采用固定总价合同,合同价3000万元。
合同规定:
(1)预付款为合同总价的8%,在工程的第3个月起,两个月扣完。
(2)工程进度款按月支付80%,且自第1个月起按进度款3%比例扣留质量保修金。

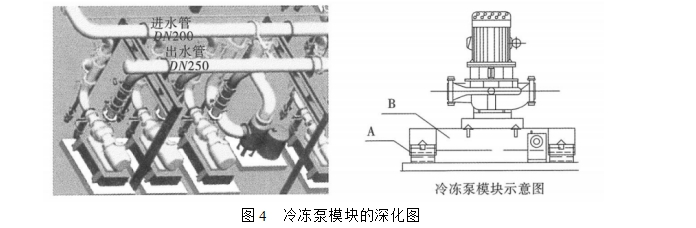

(3)工期提前10天以上,一次奖励30万元,进场后因场地狭小,管道及设备安装采用装配式施工技术。B2层冷冻站的一组冷冻泵模块如图4所示。
施工第5个月,排烟系统镀锌钢板风管制作安装工程量完成了2000m²。清单综合单价为600元/m²,并对排烟主风管管段进行严密试验。风管允许漏风量计算公式:
低压风管Q1≤0.1056×p0.65中压风管Qm≤0.0352×P0.65高压风管Qh≤0.0117×p0.65
工程竣工后,因采用装配式施工技术,高效施工,工期提前了12天。冷冻泵模块造成型钢消耗增加,施工单位向建设单位提出奖励30万元,补偿型钢增加费用10万元的要求。施工单位按期提交工程竣工结算书。
【问题】
1.图4中部件A、B是什么?冷冻水管道现场装配常用的连接方式是什么?【教材相关知识点已删除】
2.不考虑其他费用,试计算第5个月排烟系统风管制作安装应支付的进度款。
3.排烟主干风管严密性试验压力如何确定公式选用哪个?写出严密性检验的主要部位。
4.施工单位提出工期奖励费和补偿费是否合理?说明理由。
