自始至终全部由关键工作组成
自始至终全部由关键节点组成
总的工作持续时间最长
相邻两项工作之间间隔时间均为零的关键工作组成
自由时差为零的工作组成

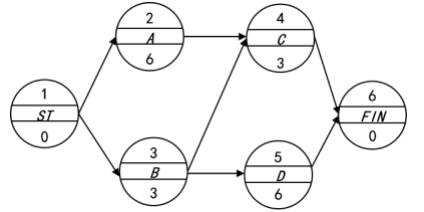

如图:关键路线是①-②-④-⑥;①-③-⑤-⑥。全部工作都为关键工作,全部节点均为关键节点。但是全部由关键工作组成的①-③-④-⑥并非关键路线,全部由关键节点组成的也不是关键路线,AB选项错误。同理,工作B和工作C的自由时差均为0,但是①-③-④-⑥并非关键路线,E选项错误
