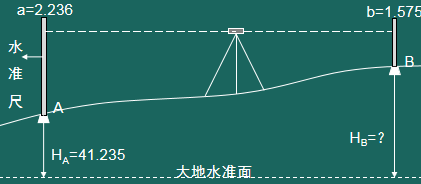

案例1【背景资料】:现场已知水准点A高程为41.235m,后视读数是2.236m,前视读数是1.575m。【问题】待测点B高程是多少?
发布时间:2025年11月12日 16:06
中迅网校
阅读量:889
案例1【背景资料】:
现场已知水准点A高程为41.235m,后视读数是2.236m,前视读数是1.575m。
【问题】
待测点B高程是多少?
查看答案
参考答案:
A与B点视线高程相等,因此H
A
+a=H
B
+b,H
B
=H
A
+a-b=41.235+2.236-1.575=41.896m。(5分)
分享到:
上一题:DJ2经纬仪的数字“2”代表()。
下一题:下列基坑支护形式中,属于浅基坑支护的是()。
相关试题
更多...
关于混凝土基础浇筑的下列描述中正确的是()。
已有196人浏览
下列关于现场厕所的说法,错误的是()。
已有193人浏览
公共建筑外窗的可开启面积不小于外窗总面积的(),屋顶透明部分的面积不大于屋顶总面积的()。
已有254人浏览
关于常用水泥凝结时间的说法,正确的是()。
已有504人浏览
关于金属门窗安装,下列说法正确的是()。
已有196人浏览
从控制点到测设点的距离,若不超过测距尺的长度时,可用()来测定。
已有270人浏览
案例1【背景资料】:某市新建建筑,框架结构,地下一层,地上六层。施工单位中标后与建设单位签订了施工总承包合同,合同约定:人工工日单价为180元/工日,人员窝工补偿为人工工日单价的40%计取,施工机械台班单价为600元/台班,施工机械闲置补偿按施工机械台班单价的60%计取。施工单位编制了施工进度计划网络图如下:(时间单位:周)。施工过程中,发生如下情况:(1)因建筑主体结构发生设计变更,导致工作D延长2周,多用人工、机械分别为60个工日,40个台班;(2)因甲供材料未按时到场,导致工作C停工1周,造成人员窝工40个工日,机械闲置35个台班;(3)因施工单位租赁机械晚到场,导致G工作晚开工1周,人员窝工35个工日,机械闲置40个台班。【问题】1.施工单位可以索赔的工期和费用为多少?并说明理由。
已有917人浏览
下列关于地下结构卷材防水层施工,说法正确的是()。
已有236人浏览
材料吸湿受潮后,导热系数就会()。
已有246人浏览
根据现行《建筑节能与可再生能源利用通用规范》GB55015的有关规定,公共建筑平均节能率应为()。
已有217人浏览
热门资讯
· 吉林:关于做好2026年吉林省专业技术人员继续教育学习有关工作的通知
· 浙江:即日起,开标环节不得要求建造师出场!
· 四川住建厅:抽查2727名注册建造师!严查社保缴纳情况
· 西安市: 12月1日起,质量安全监管系统正式启用!
· 安徽:关于我省二级建造等注册证书电子证照信息优化的公告
· 辽宁省:关于加强房屋市政工程安全生产相关电子证照动态监管的通知
· 四川省:关于开展2025年度建筑业企业和注册建造师“双随机”检查工作的通知
· 注册建造师一年内变更注册单位2次及以上的,在资质审批中不作为有效人员认定!
· 住建委:二级建造师能担任监理单位的监理工程师!
· 372人不合格!河南省发布2025年二建考后资格核查结果
微信服务号
微信扫码关注获取福利
热门新闻
考试资讯
报名通知
直播提醒
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录
重新登录
