案例3【背景资料】:

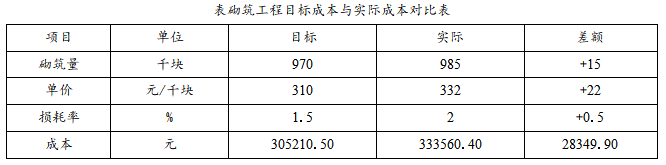

某内外墙及框架间墙采用GZL保温砌块砌筑。目标成本为305210.50元,实际成本为333560.40元,比目标成本超支了28349.90元,有关对比数据见表。
【问题】
1.用因素分析法分析砌筑量、单价、损耗率等因素的变动对实际成本的影响程度。

查看答案

分享到:

上一题:案例2【背景资料】:某建筑工程地下2层,地上30层,总建筑面积10000m²。工程进行至底板浇筑阶段,为保证好工程质量与造价,总承包单位加强了该工程阶段相关把控。经过核算,该部分大体积混凝土底板浇筑体积9000m³,预算单价500元/m³。损耗率控制在3%。而浇筑后,通过核对混凝土运输单工程量总量是9300m³,平均单价是515元/m³,损耗率在2%。商品混凝土目标成本与实际成本见下表。经过分析,产量上的差值,主要是浇筑底板混凝土时,需要留设地下室外墙施工缝所致。而后续施工时地下室顶板留有后浇带,位置与地下室底板一致,为加快模板周转,地下室顶板后浇带侧面与底面模板与顶板一起拆除,拆模顺序在模板设计规范中无具体要求。【问题】1.该工程的拆模程序上有无错误,正确的拆模顺序还有哪些?2.列式计算计划成本与实际成本各多少元。两者差值多少元。3.请用因素分析法分析因为“量、价、率”的原因,实际成本和计划成本各差值是多少元。4.请举例,木工机具有哪些?(写出三个即可)。 下一题:案例4【背景资料】:某新建住宅楼工程,框架剪力墙结构。经公开招标,施工单位甲中标,与建设单位参照《建设工程施工合同(示范文本)》签订了施工承包合同本工程由五个分部工程组成,采用价值工程分析,各分部工程功能系数和成本如下表所示:【问题】1.五个分部工程首先应进行价值工程改进的是哪个?说明理由。(精确到小数点后2位)
