案例1【背景资料】:

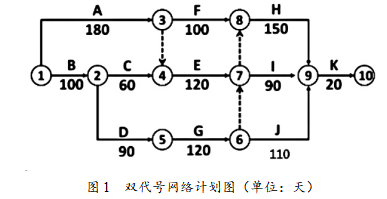

某施工单位承接了某高速公路合同段的施工任务。该合同段起讫桩号为K9+060~K14+270,公路沿线经过大量水田,水系发育,有大量软土地基,其中在K11+350附近软土厚度为4.5~8.0m,设计采用CFG桩进行处理,水泥掺量为14%,桩径为50cm,桩间距为150cm,呈正三角形布置,桩顶地基设砂砾垫层,厚度为30cm,另有一座中心桩号为K13+050的大桥,其桥台后填土较高,荷载较大,需按规范要求进行台背回填。项目开工前,施工单位编制了实施性施工组织设计,确定了主要分部分项工程的施工方法、施工机械设备等,制定了进度计划,并经监理工程师批准,双代号网络计划如图1所示。
事件三:合同履行过程中,先后出现了以下几种可能影响工期的情形:
①因设计变更,工作(B)的工程量由50000m³增加至60000m³;
②工作(D)结束后,业主指令在工作(G)之前增加一项工程,完成该新增工程需要30天。
③因业主供应的某主要材料检验不合格,导致工作(I)开始时间推迟40天,施工单位按合同约定分别就以上3种情形向业主提出工期索赔。
【问题】
1.计算网络计划的工期,指出关键线路(用工作代号表示)。
2.事件三中每种情形下可索赔工期分别为多少天?总工期索赔为多少天?
