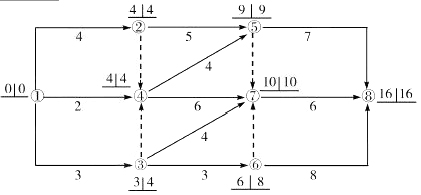

某工程双代号网络计划中各节点的最早时间与最迟时间如下图所示,图中表明()。

查看答案
参考解析:
双代号网络计划时间参数的计算中,按节点计算法就是先计算网络计划中各个节点的最早时间和最迟时间,然后再据此计算各项工作的时间参数和网络计划的计算工期。工作的总时差等于该工作完成节点的最迟时间减去该工作开始节点的最早时间所得差值再减其持续时间。工作的自由时差等于该工作完成节点的最早时间减去该工作开始节点的最早时间所得差值再减其持续时间。当利用关键节点判别关键线路和关键工作时,要满足下列判别式: ETi+Di—j=ETj或LTi+Di—j=LTj。式中 ETi ——工作i—j的开始节点(关键节点)i的最早时间; Di—j ——工作i—j的持续时间; ETj——工作i—j的完成节点(关键节点)j的最早时间; LTi——工作i—j的开始节点(关键节点)i的最迟时间; LTj ——工作i—j的完成节点(关键节点)j的最迟时间。如果两个节点之间的工作符合上述判别式,则该工作必然为关键工作,否则,该工作就不是关键工作。工作1—4和工作4—7并不满足该判别式,它们不是关键工作。本网络图中有2条关键线路,即:①→②→⑤→⑧和①→②→④→⑦→⑧,总工期为16天;工作1—3的自由时差为:3-3-0=0;工作3—7的总时差为:10-4-3=3。
