案例1【背景资料】:某施工单位承建一级公路桥梁工程,跨径布置为30m+40m+30m,上部结构为预应力现浇混凝土箱梁(单箱双室等截面),梁高为2m,箱梁混凝土标号为C50。混凝土箱梁施工支架采用满堂盘扣式支架,支架由立杆、横杆、斜杆、连接盘等组成,支架上纵梁采用Ⅰ12工字钢,横梁采用10cm方木,上铺胶合板。桥梁支架立面示意图如图1-1所示,桥梁支架横断面示意图如图1-2所示。事件一:施工单位提前5天向监理工程师提交了专项施工方案,专项施工方案的内容包括:工程概况、编制依据、D、E、劳动力计划、安全保证措施、F。事件二:搭设支架时,支架扫地杆(最底层水平杆)与立杆底托底面距离为60cm,为了方便施工人员上下通行,施工单位在支架旁搭设了人员安全应急通道,为保证通道的稳定,将通道与支架三处紧固连接,箱梁翼板处,临边安全护栏上横杆距作业平台顶面高1.0m。事件三:支架搭设完毕后,施工单位进行了支架预压。40m跨径上部结构混凝土箱梁支架施工设计荷载(结构荷载及施工荷载)为2800t,最终预压荷载范围为G~H。事件四:40m梁支架纵向立面布置(A、B,C段)见图1-1,箱梁混凝土浇筑完成后进行了以下工序:①拆除箱梁侧模板;②拆除箱梁底模板;③拆除箱梁盘扣支架;④张拉预应力钢绞线。事件五:支架拆除过程中发生了坍塌,死亡2人,重伤10人,直接经济损失356万元。【问题】1.事件一中施工单位提前5天向监理工程师提交专项施工方案的做法是否正确?说明理由。【已根据新版教材调整】写出支架专项施工方案中D、E、F对应内容。2.指出事件二中的三个错误做法,并写出正确做法。3.写出事件三中最终预压荷载范围G、H值。4.写出事件四中①、②、③、④工序的正确排序(写出数字序号即可,如④③②①)和拆除40m梁支架A、B、C段的正确顺序。5.写出事件五中安全事故等级,并说明理由。
发布时间:2025年01月14日 10:11 中迅网校 阅读量:919

案例1【背景资料】:

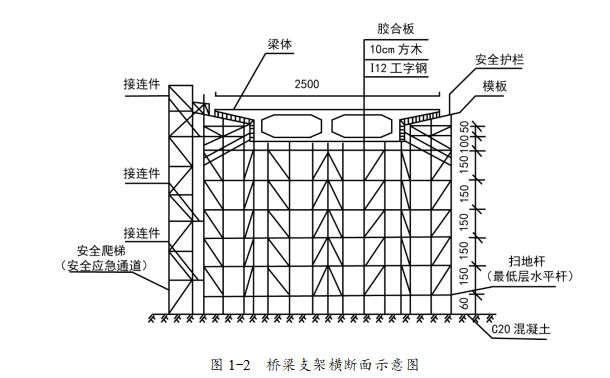

某施工单位承建一级公路桥梁工程,跨径布置为30m+40m+30m,上部结构为预应力现浇混凝土箱梁(单箱双室等截面),梁高为2m,箱梁混凝土标号为C50。混凝土箱梁施工支架采用满堂盘扣式支架,支架由立杆、横杆、斜杆、连接盘等组成,支架上纵梁采用Ⅰ12工字钢,横梁采用10cm方木,上铺胶合板。桥梁支架立面示意图如图1-1所示,桥梁支架横断面示意图如图1-2所示。


事件一:施工单位提前5天向监理工程师提交了专项施工方案,专项施工方案的内容包括:工程概况、编制依据、D、E、劳动力计划、安全保证措施、F。
事件二:搭设支架时,支架扫地杆(最底层水平杆)与立杆底托底面距离为60cm,为了方便施工人员上下通行,施工单位在支架旁搭设了人员安全应急通道,为保证通道的稳定,将通道与支架三处紧固连接,箱梁翼板处,临边安全护栏上横杆距作业平台顶面高1.0m。
事件三:支架搭设完毕后,施工单位进行了支架预压。40m跨径上部结构混凝土箱梁支架施工设计荷载(结构荷载及施工荷载)为2800t,最终预压荷载范围为G~H。
事件四:40m梁支架纵向立面布置(A、B,C段)见图1-1,箱梁混凝土浇筑完成后进行了以下工序:①拆除箱梁侧模板;②拆除箱梁底模板;③拆除箱梁盘扣支架;④张拉预应力钢绞线。
事件五:支架拆除过程中发生了坍塌,死亡2人,重伤10人,直接经济损失356万元。
【问题】
1.事件一中施工单位提前5天向监理工程师提交专项施工方案的做法是否正确?说明理由。【已根据新版教材调整】写出支架专项施工方案中D、E、F对应内容。
2.指出事件二中的三个错误做法,并写出正确做法。
3.写出事件三中最终预压荷载范围G、H值。
4.写出事件四中①、②、③、④工序的正确排序(写出数字序号即可,如④③②①)和拆除40m梁支架A、B、C段的正确顺序。
5.写出事件五中安全事故等级,并说明理由。

查看答案

分享到:

上一题:关于分包合同和行为管理的说法,正确的有()。 下一题:案例2【背景资料】:某施工单位承建了长度5km的“四好农村路”改建工程。该改建工程是将现有的农村公路升级改建为轻交通荷载等级的四级公路,路面面层为水泥混凝土结构。施工单位中标后,立即组织人员、材料、设备进场,现场设置了工地试验室。施工中发生以下事件:事件一:为满足设计要求,施工单位在面层水泥混凝土中掺加了各种掺合料,质量满足规范要求的各种掺合料使用前,施工单位进行了A检验以及B试验。事件二:为节约成本,通过C验证,施工单位利用了该工程农村公路的再生粗集料。事件三:工地试验室针对现场材料试验、设备管理做了以下工作:(1)工地试验室将超出母体检测机构授权范围的试验检测项目和参数进行了外委,并向项目监理单位报备。(2)该项目的施工单位、监理单位将外委试验委托给同一家检测机构进行检测。(3)工地试验室设备管理人员将使用状态为“准用”的仪器用“绿”色标签进行标识。事件四:垫层施工完毕后,施工单位将合同段内路面工程分为两个施工段,每个工段分三个工序(底基层、基层、面层)组织搭接流水施工,双代号网络图如图2所示。【问题】1.写出事件一中A、B的内容。2.写出事件二中C的内容,并结合背景材料,写出该改建工程可使用原农村公路再生粗集料还应具备的两个主要条件。3.逐条判断事件三中的工地试验室相关工作内容是否正确?若不正确写出正确工作内容。4.写出事件四中的关键线路(写出数字序号即可,如:④→③→②),并计算总工期。
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
