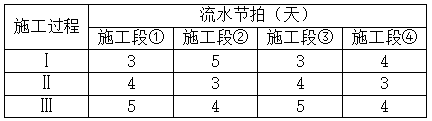

某分部工程有3个施工过程,划分为4个施工段组织非节奏流水施工,流水节拍见下表,则流水施工工期是()天。
21
26
22
25
KI,II =4,KII,III =4,T=(4+4)+(5+4+5+4)=26天。
