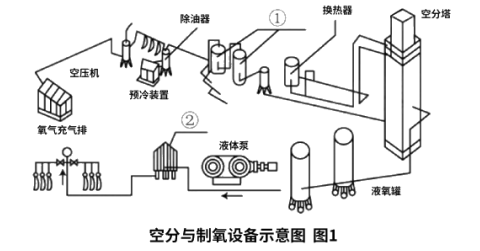

案例1【背景资料】某安装公司承接一大型空分与制氧设备安装工程。空分与制氧设备包括:原料空气过滤加压系统、空气分离系统、产品气体压缩及输送系统和控制系统等,设备布置如图1所示。安装公司项目部进场后,编制施工组织设计、施工方案等;施工现场平面布置图绘制内容包括:施工场地状况,施工装置位置、存贮设施;办公用房等位置和面积;供电设施、供水供热设施、排水排污设施和临时施工道路等;安全、消防、保卫和环境保护等设施;相邻的地上、地下既有建筑物及相关环境。冷箱安装前,进行基础验收检查和复测,重点检查了基础强度、抗压强度、抗渗等级参数;复测基础轴线位置、标高、外形尺寸和地脚螺栓位置等。按施工图设置中心标板及标高基准点,使冷箱按设计要求进行安装。冷箱内阀门和铝镁合金管道在脱脂、安装后,进行强度试验和泄漏量试验。泄漏量试验压力为工作压力,停压12h,在试验压力稳定30min后,测得管道起点压力1.5MPa,起点温度-10°C;终点压力为1.2MPa,终点温度为-53°C。热力学温度T(K)=t(°C)+273.15(°C)空分与制氧设备在试运行中,可能产生氧气燃爆等危险源。项目部及时进行危险源识别,保证了空分与制氧设备的试运行验收。【问题】1.图1中的①、②分别表示什么设备?施工现场平面布置图还应绘制哪些内容?2.基础验收时还应检查哪几项参数?安装冷箱时应重点控制箱体哪几个参数?3.冷箱内管道脱脂宜使用哪种溶剂?计算冷箱内管道的泄漏率,并判断是否合格?4.试运行时,发生氧气燃爆是属于哪种状态的危险源?还有哪些危险源与氧气燃爆是相同状态?
发布时间:2025年09月26日 10:43 中迅网校 阅读量:82

案例1【背景资料】
某安装公司承接一大型空分与制氧设备安装工程。空分与制氧设备包括:原料空气过滤加压系统、空气分离系统、产品气体压缩及输送系统和控制系统等,设备布置如图1所示。
安装公司项目部进场后,编制施工组织设计、施工方案等;施工现场平面布置图绘制内容包括:施工场地状况,施工装置位置、存贮设施;办公用房等位置和面积;供电设施、供水供热设施、排水排污设施和临时施工道路等;安全、消防、保卫和环境保护等设施;相邻的地上、地下既有建筑物及相关环境。
冷箱安装前,进行基础验收检查和复测,重点检查了基础强度、抗压强度、抗渗等级参数;复测基础轴线位置、标高、外形尺寸和地脚螺栓位置等。按施工图设置中心标板及标高基准点,使冷箱按设计要求进行安装。
冷箱内阀门和铝镁合金管道在脱脂、安装后,进行强度试验和泄漏量试验。泄漏量试验压力为工作压力,停压12h,在试验压力稳定30min后,测得管道起点压力1.5MPa,起点温度-10°C;终点压力为1.2MPa,终点温度为-53°C。热力学温度T(K)=t(°C)+273.15(°C)
空分与制氧设备在试运行中,可能产生氧气燃爆等危险源。项目部及时进行危险源识别,保证了空分与制氧设备的试运行验收。

【问题】
1.图1中的①、②分别表示什么设备?施工现场平面布置图还应绘制哪些内容?
2.基础验收时还应检查哪几项参数?安装冷箱时应重点控制箱体哪几个参数?
3.冷箱内管道脱脂宜使用哪种溶剂?计算冷箱内管道的泄漏率,并判断是否合格?
4.试运行时,发生氧气燃爆是属于哪种状态的危险源?还有哪些危险源与氧气燃爆是相同状态?

查看答案

分享到:

上一题:下列关于仪表管道施工的一般规定说法错误的是()。 下一题:案例2【背景资料】具有 GA1 资质的 A 公司中标设计压力 4.0MPa,管道公称直径 DN600,长度 320km的天然气长输管道施工总承包合同。A 公司将工程中处理地质破碎带的爆破任务依法分包给有资质的 B 公司。开工后,A 公司项目部邀请了国土资源部门和政府质量监督站工作人员完成项目的交桩工作。甲供防腐管(单根长度为 12m)经验收合格后,存放于 A 公司项目部的料场,防腐管具体堆放见图 2,监理工程师巡察后,要求整改。A公司项目部对B公司的危险品仓库检查时,发现存有硝化甘油800kg,雷酸汞存量为100kg,A公司项目部根据计算重大危险源辨识临界量和最大量的方法,依据表2计算了这个仓库的危险品计算值,并对B公司发出了限时整改通知书。在长输管道穿越一级公路段施工时,监理工程师巡查发现A公司项目部施工人员使用内对口器进行管道组对,接口在点焊定位后,即撤出内对口器,进行下一段管道组对。监理工程师查阅管道焊口的无损检测记录时,只有部分记录,并全数检测且合格、监理工程师发出了整改通知书。A公司项目部整改后通过验收。在管道水压试验阶段,A公司项目部使用了2块4.0MPa量程的压力表安装在管道中段。监理工程师认为有错误,责令A公司项目部整改。阀门安装前A公司完成阀门试验并提交记录至监理工程师审核,经审核发现缺失主干管闸阀试验记录,被要求补充完善,A公司随即补检闸阀并重新提交试验记录。【问题】1.A公司是否有资格作为本项目的总承包商,现场定桩工作必须参与的单位是哪几家?2.应如何整改防腐管堆存在的问题?计算危险品仓库风险辨识计算值,并判断是否属于重大危险源?3.A公司项目部长输管道穿越一级公路段施工中应整改哪些内容?4.管道施压阶段监理工程师责令A公司项目部整改是否正确?说明理由。
