案例1【背景资料】:
某住宅小区一期工程由4栋住宅楼组成,均为框架结构,条形基础,住宅楼地上十三层,地下一层,总建筑面积18000m²。工程由A公司总承包施工。

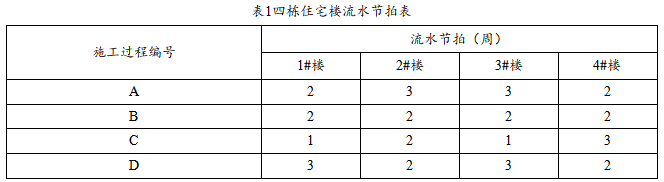

A公司项目部进场后,编制了项目施工进度计划,对4栋住宅楼的A~D工作组织流水施工,具体流水节拍等参数如表1所示。

因施工工艺要求,C工作结束后,需等待14d方可进行D工作,经方案优化调整,C工作在B工作结束前1周提前开始施工。
在工程实施过程中,项目部对施工进度计划的执行情况进行监测,并形成书面进度监测报告,内容包括进度执行情况的综合描述,实际施工进度,资源供应进度等。

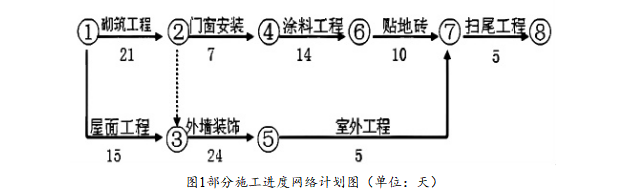

1#楼部分施工进度网络计划如下图(图1)所示,施工中分别发生以下情况:①屋面工程施工时,遇到当地极其罕见的连续降雨,工期延误了10天,窝工费损失8万元;②涂料工程施工中,建设单位采购的材料进场复验结果不合格,导致工程停工10天,造成施工方经济损失5万元;③贴地砖时,大量工人返乡农忙,工期延误了5天。上述情况发生后,施工单位均在规定时限内提出索赔申请,并提交包括索赔证据在内的正式索赔报告,经监理工程师核实无误。

【问题】
1.进度计划调整的内容有哪些?调整方法有哪些?
2.计算该工程的总工期,要求写出计算过程。
3.项目进度监测报告的主要内容还应包括哪些?
4.1#楼施工中,不考虑工序延误的交叉影响,施工单位可以索赔的工期和费用是多少?分别说明理由。
5.写出索赔证据的基本要求。
查看答案
参考答案:
1.(1)进度计划调整的内容有:工程量、起止时间、持续时间、工作关系、资源供应等。(2.5分)
(2)调整方法有:
①关键工作的调整。(0.5分)
②改变某些工作间的逻辑关系。(0.5分)
③剩余工作重新编制进度计划。(0.5分)
④非关键工作调整。(0.5分)
⑤资源调整。(0.5分)
2.(1)根据表中数据,采用“大差法”计算流水步距:各施工过程流水节拍的累加数列:
A:2 5 8 10
B:2 4 6 8
C:1 3 4 7
D:3 5 8 10
错位相减,取最大值得流水步距:

总工期T=∑K+∑tn+∑G-∑D=(4+4+1)+(3+2+3+2)+2-1=20(周)。(2分)
3.项目进度监测报告的主要内容还应包括工程变更、价格调整、索赔及工程款收支情况,进度偏差状况及导致偏差的原因分析,解决问题的措施,计划调整意见。(5分)
4.情况①可以索赔的工期为2天,费用为0;(1分)
理由:极其罕见的连续降雨属于不可抗力,不可抗力原因导致的工期延误,工期顺延,窝工费损失由施工单位自己承担。屋面工程的总时差为8天,所以可以索赔的工期为:10-8=2天。(1分)
情况②可以索赔的工期为10天,可以索赔的费用为5万元;(1分)
理由:涂料工程工期延误和施工方经济损失属于建设单位责任,工期顺延,并赔偿相应的费用损失。涂料工程是关键工作,停工10天,可以索赔10天。(1分)
情况③工期不可以索赔。(1分)
理由:贴地砖时,造成工期延误的原因是施工单位自身责任。(1分)
5.索赔证据的基本要求包括:真实性、全面性、法律证明效力、及时性。(2分)
