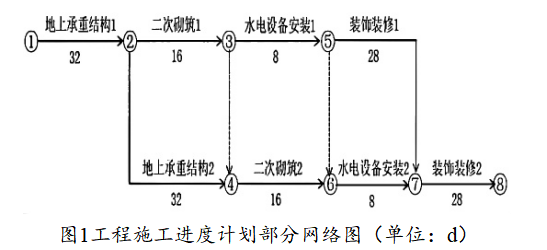

案例2【背景资料】:某市新建公共图书馆项目,建筑面积15000m²,钢筋混凝土框架结构,独立基础,埋深2.5m。承、发包双方在施工合同中约定,水电设备由建设单位采购。施工单位根据工期要求编制的工程进度计划双代号网络图(部分)如下所示。为确保项目按既定工期目标完成,项目部对实际施工进度进行动态监测管理。当实际进度与计划产生偏差时,按照分析进度计划检查结果,分析进度偏差的影响并确定调整的对象和目标等步骤,及时对进度计划进行调整。各工作均按最早时间开始作业,在工程施工中发生如下事件:(1)地上承重结构2施工时,因施工单位原因造成工程质量事故,返工处理致使工期延期6天,费用增加3万元。(2)由建设单位采购的某水电设备进场验收时,发现型号与设计要求不一致,因其退换货使水电设备安装1的开始时间比原计划推迟了4天,费用增加4万元。(3)在装饰装修2施工过程中,因建设单位设计变更导致其实际工作时间为30天,费用增加2万元。【问题】1.写出图1施工进度计划网络图的关键线路(用节点表示,如①→②→③),并计算计划总工期。2.项目进度计划调整的步骤还有哪些?3.针对上述事件,施工单位是否可以提出工期和费用索赔,分别说明理由。
发布时间:2025年11月12日 16:26 中迅网校 阅读量:7

案例2【背景资料】:
某市新建公共图书馆项目,建筑面积15000m²,钢筋混凝土框架结构,独立基础,埋深2.5m。承、发包双方在施工合同中约定,水电设备由建设单位采购。施工单位根据工期要求编制的工程进度计划双代号网络图(部分)如下所示。

为确保项目按既定工期目标完成,项目部对实际施工进度进行动态监测管理。当实际进度与计划产生偏差时,按照分析进度计划检查结果,分析进度偏差的影响并确定调整的对象和目标等步骤,及时对进度计划进行调整。
各工作均按最早时间开始作业,在工程施工中发生如下事件:
(1)地上承重结构2施工时,因施工单位原因造成工程质量事故,返工处理致使工期延期6天,费用增加3万元。
(2)由建设单位采购的某水电设备进场验收时,发现型号与设计要求不一致,因其退换货使水电设备安装1的开始时间比原计划推迟了4天,费用增加4万元。
(3)在装饰装修2施工过程中,因建设单位设计变更导致其实际工作时间为30天,费用增加2万元。
【问题】
1.写出图1施工进度计划网络图的关键线路(用节点表示,如①→②→③),并计算计划总工期。
2.项目进度计划调整的步骤还有哪些?
3.针对上述事件,施工单位是否可以提出工期和费用索赔,分别说明理由。

查看答案

分享到:

上一题:案例1【背景资料】:某住宅小区一期工程由4栋住宅楼组成,均为框架结构,条形基础,住宅楼地上十三层,地下一层,总建筑面积18000m²。工程由A公司总承包施工。A公司项目部进场后,编制了项目施工进度计划,对4栋住宅楼的A~D工作组织流水施工,具体流水节拍等参数如表1所示。因施工工艺要求,C工作结束后,需等待14d方可进行D工作,经方案优化调整,C工作在B工作结束前1周提前开始施工。在工程实施过程中,项目部对施工进度计划的执行情况进行监测,并形成书面进度监测报告,内容包括进度执行情况的综合描述,实际施工进度,资源供应进度等。1#楼部分施工进度网络计划如下图(图1)所示,施工中分别发生以下情况:①屋面工程施工时,遇到当地极其罕见的连续降雨,工期延误了10天,窝工费损失8万元;②涂料工程施工中,建设单位采购的材料进场复验结果不合格,导致工程停工10天,造成施工方经济损失5万元;③贴地砖时,大量工人返乡农忙,工期延误了5天。上述情况发生后,施工单位均在规定时限内提出索赔申请,并提交包括索赔证据在内的正式索赔报告,经监理工程师核实无误。【问题】1.进度计划调整的内容有哪些?调整方法有哪些?2.计算该工程的总工期,要求写出计算过程。3.项目进度监测报告的主要内容还应包括哪些?4.1#楼施工中,不考虑工序延误的交叉影响,施工单位可以索赔的工期和费用是多少?分别说明理由。5.写出索赔证据的基本要求。 下一题:案例3【背景资料】:某大学城工程,包括结构形式与建设规模一样的四栋单体建筑。每栋建筑面积为21000m²,地下2层,地上18层,层高4.2m,钢筋混凝土框架-剪力墙结构。A施工单位与建设单位签订了施工总承包合同,合同约定,除主体结构外的其他分部分项工程施工,总承包单位可以自行依法分包,建设单位负责供应油漆等部分材料。合同履行过程中,发生了下列事件:事件一:A施工单位拟对四栋单体建筑的某分项工程组织流水施工,其流水施工参数如下表:其中:施工顺序Ⅰ→Ⅱ→Ⅲ;施工过程Ⅱ与施工过程Ⅲ之间存在工艺间隔时间1周。【问题】1.事件一中,最适宜采用何种流水施工组织形式?除此之外,流水施工通常还有哪些基本组织形式?2.绘制事件一中流水施工进度计划横道图,并计算其流水施工工期。
