案例2【背景资料】:A公司中标一升压站安装工程项目,因项目地处偏远地区,升压站安装前需建设施工临时用电工程。A公司将临时用电工程分包给B公司施工,临时用电工程的内容:电力变压器(10/0.4kV)、配电箱安装,架空线路(电杆、导线及附件)施工。

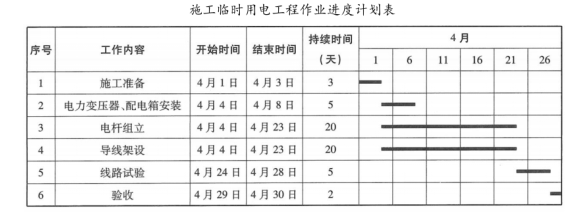

A公司要求尽快完成施工临时用电工程,B公司编制了施工临时用电工程作业进度计划(见下表),计划工期30天,在审批时被监理公司否定,要求重新编制。B公司在工作持续时间不变的情况下,将导线架设调整至电杆组立完成后进行,修改了作业进度计划。
B公司与A公司签订安全生产责任书,明确各自安全责任,建立项目安全责任体系,由项目副经理全面领导负责安全生产,为安全生产第一责任人,并由项目工程师对本项目的安全生产负部分领导责任。
电杆及附件安装(见图2),导线架设后,在线路试验前,某档距内的一条架空导线因事故造成断线,B公司用相同规则导线对断线进行了修复(有2个接头),修复后检查,发现接头处机械强度只有原导线的80%,接触电阻为同长度导线电阻的1.5倍,被A公司要求返工,B公司对断线进行返工修复后,施工临时用电工程验收合格。
【问题】
1.施工临时用电工程作业进度计划表为什么被监理公司否定?修改后的作业进度计划工期需多少天?
2.B公司制定的安全生产责任体系中有哪些不妥?说明理由。
3.【已根据新版教材调整】写出导线在绝缘子上常用的固定方法。
4.说明图2中①、②部件的名称和作用。【教材相关知识点已更改】
分享到:
