案例3【背景资料】:某地铁车站沿东西方向布置,中间为标准段,两端为端头井。标准段长12m,宽21m,开挖深度18m,采用明挖法施工。围护结构采用φ900钻孔灌注桩,间距1050mm,桩间设φ650旋喷桩止水,基坑围护桩平面布置如图3-1所示。基坑支护共设4道支撑,第1道为钢筋混凝土支撑,第2~4道为钢支撑,基坑支护断面如图3~2所示。施工过程中发生如下事件。事件一:钻孔灌注桩成桩后,经检测发现有1断桩,如图3~1所示,分析认为断桩是由于水下混凝土浇筑过程中导管口脱出混凝土面所致,对此,项目部提出针对性补强措施,经相关方同意后实施。事件二:针对基坑土方开挖及支护工程,项目部进行了危险源辨识,编制危大工程专项施工方案,履行相关报批手续。基坑开挖前,项目部就危大工程专项施工方案组织了安全技术交底。事件三:基坑开挖至设计开挖面后,由监理工程师组织基坑验槽,确认合格后及时进行混凝土垫层施工。【问题】1.写出图3~2中构造A、B的名称,给出坑外土压力的传递路径。2.事件一中,针对断桩事故应采取哪些预防措施?3.指出基坑工程施工过程中最危险的工况。4.事件二中,危大工程专项施工方案安全技术交底应如何进行?5.事件三中,基坑验槽还应邀请哪些单位参加?
发布时间:2025年01月16日 14:31 中迅网校 阅读量:163

案例3【背景资料】:

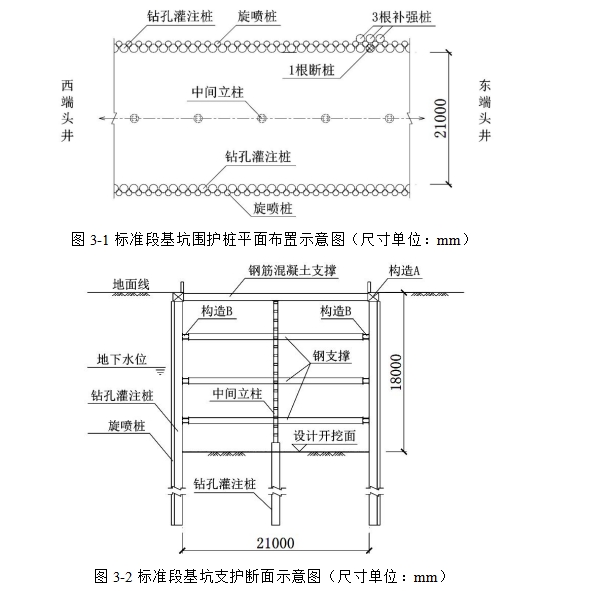

某地铁车站沿东西方向布置,中间为标准段,两端为端头井。标准段长12m,宽21m,开挖深度18m,采用明挖法施工。围护结构采用φ900钻孔灌注桩,间距1050mm,桩间设φ650旋喷桩止水,基坑围护桩平面布置如图3-1所示。基坑支护共设4道支撑,第1道为钢筋混凝土支撑,第2~4道为钢支撑,基坑支护断面如图3~2所示。

施工过程中发生如下事件。
事件一:钻孔灌注桩成桩后,经检测发现有1断桩,如图3~1所示,分析认为断桩是由于水下混凝土浇筑过程中导管口脱出混凝土面所致,对此,项目部提出针对性补强措施,经相关方同意后实施。
事件二:针对基坑土方开挖及支护工程,项目部进行了危险源辨识,编制危大工程
专项施工方案,履行相关报批手续。基坑开挖前,项目部就危大工程专项施工方案组织了安全技术交底。
事件三:基坑开挖至设计开挖面后,由监理工程师组织基坑验槽,确认合格后及时进行混凝土垫层施工。
【问题】
1.写出图3~2中构造A、B的名称,给出坑外土压力的传递路径。
2.事件一中,针对断桩事故应采取哪些预防措施?
3.指出基坑工程施工过程中最危险的工况。
4.事件二中,危大工程专项施工方案安全技术交底应如何进行?
5.事件三中,基坑验槽还应邀请哪些单位参加?

查看答案

分享到:

上一题:案例2【背景资料】:某公司承建一座城市桥梁工程,双向四车道,桥面宽度为28m,横断面划分为2m(人行道)+4m(非机动车道)+16m(车行道)+4m(非机动车道)+2m(人行道)。上部结构采用3×30m预制预应力混凝土简支T形梁。下部结构采用盖梁及φ1300圆柱式墩,基础采用φ1500钢筋混凝土钻孔灌注桩,重力式U型桥台。T形梁预应力体系装配方式如图2所示。施工过程中发生如下事件。事件一:施工前,项目部按照设计参数开展预应力材料采购。材料进场后项目部组织相关单位专业技术人员开展现场见证取样和送检。事件二:T形梁预制施工时,项目部按照图2进行预应力构件组装。预应力钢绞线采用先穿束后浇筑混凝土的安装方法,混凝土浇筑过程中不定时来回抽动预应力钢绞线,待混凝土强度达到设计要求后进行预应力钢绞线张拉。【问题】1.写出图2中构件A~E的名称。2.根据图2,预应力体系属于先张法和后张法体系中的哪一种?3.事件一中,参加现场见证取样的单位除了施工单位外还应邀请哪些单位参加?4.事件二中,指出混凝土浇筑过程中,来回抽动预应力钢绞线的作用。5.指出张拉预应力钢绞线时宜采用单端张拉还是两端张拉。 下一题:案例4【背景资料】:某公司承建一座钢筋混凝土输水箱涵工程,该工程为两孔结构,单孔结构净宽8.0m,净高3.8m,结构顶板、侧墙和中墙的厚度为700mm,底板厚度为750mm。主体结构混凝土强度等级为C40,抗渗等级为P6。场地地下水属于地表潜水,水位埋深3.2m,主要含水层为粉土层。基坑与箱涵结构断面如图4所示。项目部编制的施工组织设计内容包括:(1)降水选用φ700管井降水方案;(2)基坑采用放坡开挖,坑壁采用土钉墙支护;(3)箱涵主体分两步浇筑完成,第一步浇筑底板,第二步浇筑侧墙、中墙和顶板;(4)经计算,顶模承受的施工总荷载为23.22kN/m²,模板支架选用承插型盘扣式钢管支架体系,立杆规格φ48×3.5mm,立杆横向间距900mm,纵向间距600mm,步距1500mm。项目负责人主持编制了危大工程专项施工方案,主要内容包括工程概况、编制依据、施工计划、施工工艺技术、计算书及相关施工图表等,专项施工方案经项目技术负责人审核签字后报送给监理单位。【问题】1.写出图4中结构A的名称并指出其留设位置。2.给出地下水降水的时间和水位控制要点。3.补充完善危大工程专项施工方案的主要内容。4.根据背景资料,哪些危大工程专项施工方案需要组织专家论证?说明理由。5.指出专项施工方案送审流程的不妥之处,并写出正确做法。
