案例19【背景资料】:
某开发商投资新建一住宅小区工程,经公开招投标,某施工总承包单位A中标,双方依据《建设工程施工合同(示范文本)》签订了施工总承包合同。A施工总承包单位按照《建设工程项目管理规范》(GB/T50326)进行了合同管理工作。为了增强项目施工成本的透明度和可控性,实现项目施工成本目标创造条件,施工单位依据会计核算等提供的资料,进行了分部分项成本分析。
双方签订的有关工程价款的合同,其中包含如下主要内容:
(1)工程造价为800万元,主要材料费占施工产值的比重为70%;
(2)预付备料款为工程造价的25%;
(3)工程进度逐月计算;
(4)工程保修金为工程造价的5%,逐月从工程款中扣除,待保修期满后一次性返还;
(5)材料价差调整按规定进行,最后实际上调各月均为10%,竣工结算时一次性支付。

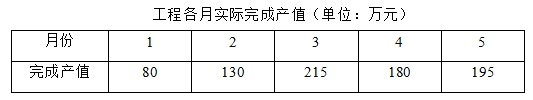

各月完成的实际产值如下表所示:

竣工验收时,发现原合同中未约定工程保修年限,甲方经与乙方协商,双方同意按相关规定中的最低保修年限作为本合同的保修年限执行。
【问题】
1.A施工总承包单位合同管理工作中,应执行哪些程序?
2.写出施工成本分析的依据以及分析方法。
3.该工程的预付款、起扣点为多少(精确到小数点后两位)?
4.该工程2~4月,每月拨付的工程款是多少?累计工程款多少?
5.5月份办理工程竣工结算时(合同约定最后一月进度款与竣工结算一并支付),该工程总造价是多少?竣工结算时,甲方应付的工程尾款是多少?
6.试给出本工程基础、主体结构、防水、装饰装修、给水排水工程等的合理保修年限各为多少?
查看答案
参考答案:
1.合同订立、合同备案、合同交底、合同履行、合同变更、争议与诉讼、合同分析与总结的程序。(5分)
2.依据:统计核算、业务核算和会计核算。(2分)
建筑工程成本分析方法有两类八种:第一类是基本分析方法,有比较法,因素分析法,差额分析法和比率法;第二类是综合分析法,包括分部分项成本分析,月(季)度成本分析,年度成本分析,竣工成本分析。(2分)
3.(1)预付款为:800×25%=200(万元)。(2分)
(2)起扣点为:800-200/70%=514.29(万元)。(2分)
4.该工程2~4月,每月拨付的工程款和累计工程款分别为:
(1)二月拨付工程款:130×(1-5%)=123.50(万元)。(0.5分)二月累计工程款:80×(1-5%)+123.5=199.50(万元)。(0.5分)
(2)三月拨付工程款:215×(1-5%)=204.25(万元)。(0.5分)
三月累计工程款:199.50+204.25=403.75(万元)。(0.5分)
(3)四月完成产值180万元,扣除质保金后为180×(1-5%)=171(万元)。(0.5分)
由于四月累计实际完成产值为403.75+171=574.75>514.29(万元)(起扣点)。(0.5分)
所以还应在四月份用累计进度款扣除预付款部分:(574.75-514.29)×70%=42.322(万元)。(0.5分)
则四月实际应拨付工程款为:171-42.322=128.68(万元)。
四月最终累计工程款为403.75+128.68=532.43(万元)。(0.5分)
5.(1)经过材料调整价差后,该工程总造价为:800+800×70%×10%=856(万元)。(2分)
(2)竣工结算时,甲方应付工程尾款为:856-(856×5%)-200-532.43=80.77(万元)。(2分)
6.(1)基础工程保修年限为:该工程设计文件规定的合理使用年限。(1分)
(2)主体结构工程保修年限为:该工程设计文件规定的合理使用年限。(1分)
(3)防水工程保修年限为:5年。(1分)
(4)装饰装修工程保修年限为:2年。(1分)
(5)给排水工程保修年限为:2年。(1分)
