案例四【背景资料】某市新建城市次干道,次干道南侧下设市政综合管廊,全长3.5km。综合管廊为双舱,热力舱净尺寸为2.0×2.4m,水舱为2.5×2.4m。综合管廊内敷设DN200mm热力管道、DN300mm再生水管道、DN200mm给水管道、DN200mm污水管道。热力管道和给水管道敷设在热力舱,再生水管道和污水管道同舱敷设在给水舱。横断面图如图所示。项目部编制的施工方案明确了下列事项:(1)为加快施工进度,综合管廊施工分为两个阶段,第一阶段长2.5km采用现浇法施工,第二阶段1km采用预制拼装,确定了综合管廊的主体施工流程。此外,还包括监控与报警系统、排水系统、标识系统等综合管廊附属设施的施工。(2)现浇段综合管廊纵向每隔25m设置一道变形缝,按照变形缝分仓浇筑。在综合管廊施工过程中,技术人员在模板拆除后发现,部分综合管廊侧墙出现“蜂窝”,“麻面”,“烂根”等质量缺陷,立即要求施工作业人员对质量缺陷处进行修补,并对作业人员强调了施工过程中应如何预防此类质量缺陷的产生。施工中,施工单位仅对管廊顶部最上一层回填土进行了压实度检测,监理工程师发现后认为回填质量不合格,要求项目部暂停施工。【问题】1.根据背景材料写出图5中管道A、B、C、D的名称。2.施工方案(1)中,综合管廊附属设施还包括哪些内容?3.列式计算本工程现浇综合管廊施工需要多少道变形缝。4.试分析混凝土出现题目中质量事故的可能原因。5.综合管廊沟槽的回填应符合哪些规定?
发布时间:2025年07月25日 15:41 中迅网校 阅读量:18

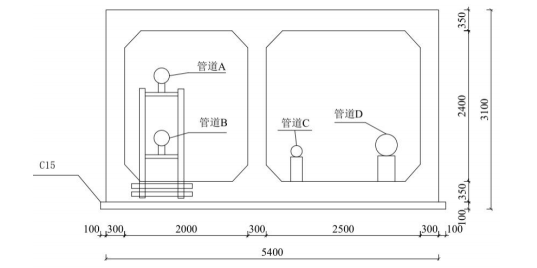

案例四【背景资料】某市新建城市次干道,次干道南侧下设市政综合管廊,全长3.5km。综合管廊为双舱,热力舱净尺寸为2.0×2.4m,水舱为2.5×2.4m。综合管廊内敷设DN200mm热力管道、DN300mm再生水管道、DN200mm给水管道、DN200mm污水管道。热力管道和给水管道敷设在热力舱,再生水管道和污水管道同舱敷设在给水舱。横断面图如图所示。

项目部编制的施工方案明确了下列事项:
(1)为加快施工进度,综合管廊施工分为两个阶段,第一阶段长2.5km采用现浇法施工,第二阶段1km采用预制拼装,确定了综合管廊的主体施工流程。此外,还包括监控与报警系统、排水系统、标识系统等综合管廊附属设施的施工。
(2)现浇段综合管廊纵向每隔25m设置一道变形缝,按照变形缝分仓浇筑。
在综合管廊施工过程中,技术人员在模板拆除后发现,部分综合管廊侧墙出现“蜂窝”,“麻面”,“烂根”等质量缺陷,立即要求施工作业人员对质量缺陷处进行修补,并对作业人员强调了施工过程中应如何预防此类质量缺陷的产生。
施工中,施工单位仅对管廊顶部最上一层回填土进行了压实度检测,监理工程师发现后认为回填质量不合格,要求项目部暂停施工。
【问题】
1.根据背景材料写出图5中管道A、B、C、D的名称。
2.施工方案(1)中,综合管廊附属设施还包括哪些内容?
3.列式计算本工程现浇综合管廊施工需要多少道变形缝。
4.试分析混凝土出现题目中质量事故的可能原因。
5.综合管廊沟槽的回填应符合哪些规定?

查看答案

分享到:

上一题:案例三【背景资料】某施工单位承建一项城市污水主干管道工程,全长1000m。设计管材采用Ⅱ级承插式钢筋混凝土管,管道内径d1000mm,壁厚100mm;沟槽平均开挖深度为3m,底部开挖宽度设计无要求。场地地层以硬塑粉质粘土为主,土质均匀,地下水位于槽底设计标高以下,施工期为旱季。项目部编制的施工方案明确了下列事项:(1)将管道的施工工序分解为:①沟槽放坡开挖;②砌筑检查井;③下(布)管;④管道安装;⑤管道基础与垫层;⑥沟槽回填;⑦闭水试验。施工工艺流程:①→A→③→④→②→B→C。(2)根据现场施工条件,管材类型及接口方式等因素确定了管道沟槽底部一侧的工作面宽度为500mm,沟槽边坡坡度为1∶0.5。(3)质量管理体系中,管道施工过程质量控制实行企业的“三检制”流程。(4)根据沟槽平均开挖深度及沟槽开挖断面估算沟槽开挖土方量(不考虑检查井等构筑物对土方量估算值的影响)。(5)由于施工场地受限及环境保护要求,沟槽开挖土方必须外运,土方外运量根据表3《土方体积换算系数表》估算。外运用土方车辆容量为10m³/车·次,外运单价为100元/车·次。【问题】1.写出施工方案(1)中管道施工工艺流程中A、B、C的名称。(用背景资料中提供的序号①~⑦或工序名称作答)2.写出确定管道沟槽边坡坡度的主要依据。3.写出施工方案(3)中“三检制”的具体内容。4.根据施工方案(4)、(5),列式计算管道沟槽开挖土方量(天然密实体积)及土方外运的直接成本。5.指出本工程闭水试验管段的抽取原则。 下一题:案例五【背景资料】A公司中标城市综合管线与道路工程,工期为2015年5月1日—2015年10月1日。道路包含2km沥青混凝土路段和1km水泥混凝土路段。沥青混凝土道路的结构层自下而上为180mm水泥土底基层,360mm石灰粉煤灰基层,60mm厚AC20沥青混凝土底面层,40mm厚AC13沥青混凝土表面层。水泥混凝土道路结构层的基层与沥青混凝土道路基层相同,面层为200mm水泥混凝土。底基层施工正值高温季节,施工前项目部为确定施工参数,做了长度50m的试验段,后发现在试验段的底基层表面有很多裂缝,项目部立即组织技术人员进行调查,调查发现水泥含量比率合格,水泥本身质量符合设计要求。基层施工期间,因摊铺机故障,造成了摊铺混合料中断超过2h,摊铺机故障排除后,监理工程师要求施工单位对此位置基层的接槎按照正规程序进行处理。因A公司缺少水泥混凝土面层施工经验,项目技术负责人在施工前安排了试验路段。沥青混凝土面层施工时,对摊铺机摊铺要求如下:下面层采用滑靴并辅以厚度控制方式,上面层宜采用钢丝绳引导的高程控制方式。并且根据本工程实际情况,在初压、复压和终压阶段分别采用了合理的压路机进行碾压。工程完工前,建设单位要求A公司新增三个接顺路口,新增路口内有四棵古树需要移植,因移植古树涉及办理手续较为复杂,致使工程最终完成时间拖延了15d,施工单位就此向建设单位提出了索赔。【问题】1.本工程关于古树移植手续如何办理?2.简要说明施工单位就新增路口可提出索赔的内容。3.分析本工程中水泥土底基层出现裂缝的原因,并简述水泥混凝土面层试验段的主要目的。4.针对试验段底基层出现裂缝的现象,在正常路段施工中应如何避免裂缝的产生,试验段的裂缝如何处理?5.本案例中基层接缝位置的正确处理方式是什么?6.沥青混凝土摊铺作业要求不妥,写出正确做法。写出本工程在初压、复压和终压阶段最适合的压路机是什么。
