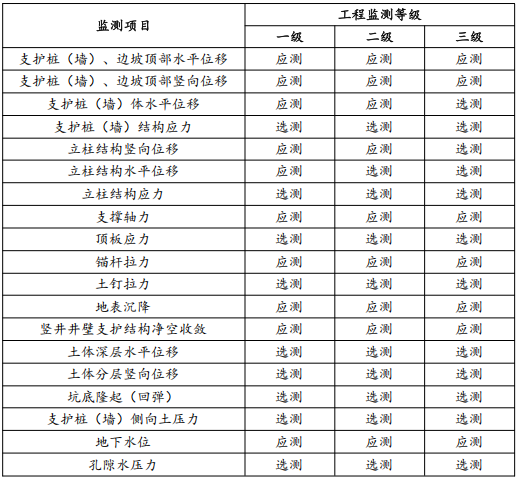

一级基坑应测项目包括()
发布时间:2025年07月25日 15:43
中迅网校
阅读量:15
一级基坑应测项目包括()
A
支护桩结构应力
B
土体深层水平位移
C
边坡顶部水平位移
D
土钉拉力
E
地表沉降
查看答案
参考答案:
CE
参考解析:
分享到:
上一题:保证深基坑坑底稳定的措施包括()。
下一题:施工总体部署包括的内容有()。
相关试题
更多...
案例五【背景资料】A公司中标城市综合管线与道路工程,工期为2015年5月1日—2015年10月1日。道路包含2km沥青混凝土路段和1km水泥混凝土路段。沥青混凝土道路的结构层自下而上为180mm水泥土底基层,360mm石灰粉煤灰基层,60mm厚AC20沥青混凝土底面层,40mm厚AC13沥青混凝土表面层。水泥混凝土道路结构层的基层与沥青混凝土道路基层相同,面层为200mm水泥混凝土。底基层施工正值高温季节,施工前项目部为确定施工参数,做了长度50m的试验段,后发现在试验段的底基层表面有很多裂缝,项目部立即组织技术人员进行调查,调查发现水泥含量比率合格,水泥本身质量符合设计要求。基层施工期间,因摊铺机故障,造成了摊铺混合料中断超过2h,摊铺机故障排除后,监理工程师要求施工单位对此位置基层的接槎按照正规程序进行处理。因A公司缺少水泥混凝土面层施工经验,项目技术负责人在施工前安排了试验路段。沥青混凝土面层施工时,对摊铺机摊铺要求如下:下面层采用滑靴并辅以厚度控制方式,上面层宜采用钢丝绳引导的高程控制方式。并且根据本工程实际情况,在初压、复压和终压阶段分别采用了合理的压路机进行碾压。工程完工前,建设单位要求A公司新增三个接顺路口,新增路口内有四棵古树需要移植,因移植古树涉及办理手续较为复杂,致使工程最终完成时间拖延了15d,施工单位就此向建设单位提出了索赔。【问题】1.本工程关于古树移植手续如何办理?2.简要说明施工单位就新增路口可提出索赔的内容。3.分析本工程中水泥土底基层出现裂缝的原因,并简述水泥混凝土面层试验段的主要目的。4.针对试验段底基层出现裂缝的现象,在正常路段施工中应如何避免裂缝的产生,试验段的裂缝如何处理?5.本案例中基层接缝位置的正确处理方式是什么?6.沥青混凝土摊铺作业要求不妥,写出正确做法。写出本工程在初压、复压和终压阶段最适合的压路机是什么。
已有18人浏览
满水试验注水时水位上升速度不宜超过()。
已有18人浏览
下列关于无机结合料稳定粒料特性的说法中,错误的是()。
已有16人浏览
案例五【背景资料】某施工单位承接了一座连续梁桥,共12跨,三跨为一联,分左右两幅,单幅跨内设5片T梁,采用先简支后连续工法施工;下部结构为重力式桥台和桩柱式桥墩。桥梁总体布置如图5-1所示,3#、6#、9#墩顶大样如图5-2所示,其余墩顶大样如图5-3所示。施工过程中发生了下列事件:事件一:设计文件要求桩基在低水位期间采用筑岛钻孔法施工。地质钻探资料显示1#、2#墩下基础地层自上而下依次为:中粗砂卵石、强风化岩层、中风化岩层、微风化岩层,桩端持力层为强度高于35MP的微风化岩层。施工单位现有如下桩基施工机械可供选用:正循环回转钻、反循环回转钻、潜水钻、冲击钻、长螺旋钻机、静力压桩机。事件二:图5-2中构件B采用盆式结构,其安装主要包括以下工艺:①B的灌浆作业;②B的上钢板预埋至梁体内;③拆除B的上下连接钢板及螺栓;④B固定在预埋钢板上;⑤吊装落梁至垫石上。事件三:图5-2中的构件C上桥安装前,项目部首先调整了C的安装定位值,定位后将C的锚固钢筋与桥梁预埋钢筋绑扎牢固,用泡沫塑料将C的间隙处填塞后浇筑混凝土,最后在预留槽混凝土强度达到75%设计强度后开放交通。【问题】1.写出图5-2和图5-3中B、C、D、E的名称。2.事件一中,筑岛钻孔时图5-1中的A是什么临时设施?有何作用?顶面高度有何要求?3.图5-3中的D具体可以采用哪些做法?4.事件二中,写出图5-2中构件B的安装流程(用序号和“→”表示),并简述其主要功能要求。5.事件三中,计算本桥需要安装多少套C,指出应根据何因素调整C的安装定位值,并改正C安装施工中的错误之处。
已有20人浏览
案例二【背景资料】甲公司中标跨河桥梁工程,工程规划桥梁建成后河道保持通航,要求桥下净空高度不低于10m。桥梁下部结构采用桩接柱的形式,B的竖向高度为1.2m,沿行车方向厚度为1.5m。桥梁下部结构横断面示意图如图2所示。工程施工方案有如下要求:(1)因桥梁的特殊情况,方案决定桥梁下部结构采取先筑岛后围堰形式,即桩基施工时采用河道筑岛,待桩基础完成后再开挖进行下部结构后续施工。(2)桥梁桩基采用钻孔灌注桩,为保证施工进度,成孔速度控制在2.5m/h。在检查孔径中,发现有缩径现象,遂采取了相应的措施处理。(3)根据本工程实际情况,上部结构T型梁每片自重35t,项目部采用穿巷架桥机方式进行桥梁的架设工作。项目部进场后配备了专职安全员,并编制了专项安全应急预案,应急预案的主要内容有可能发生的事故特征、事故类型和危害程度分析、应急处置基本原则、预防及预警、应急处置、应急组织机构与职责、应急保障等。【问题】1.图中A、B、C的名称是什么,简述其作用?2.结合背景分析缩径产生的可能原因?正确做法是什么?采取何种处理措施?3.本工程有哪些分部分项工程需要组织专家论证。4.项目专职安全员的职责有哪些?
已有21人浏览
桥上行车路面至主桥跨结构最下缘之间的距离为()。
已有18人浏览
在正式进行路基压实作业前,有条件时应做试验段,以便取得路基或基层施工相关的技术参数。试验的主要目的是()。
已有17人浏览
案例三【背景资料】某城市道路改建工程位于市中心区域,道路全长2500m,车行道宽度15m,两边人行道各3m。路面结构为:150mm厚级配砂砾垫层,350mm厚水泥稳定碎石基层,60mm厚中粒式沥青混凝土,40mm厚SMA改性沥青混凝土面层。合同规定的开工日期为3月24日,竣工日期为当年9月30日。合同要求施工期间维持半幅交通。工程施工时正值高温季节。施工前编制了如图所示的双代号网络计划,并通过监理工程师审批。A公司中标后,项目部组织有关人员编写了施工组织设计,并绘制了一张总平面布置图,要求工程从开工到完工严格按该图进行平面布置。施工组织设计中列明的管理体系包括组织机构设置、项目经理及各部门主要负责人等岗位职责和工作程序。施工中发生如下事件:事件一:为保证SMA改性沥青面层施工质量,施工组织设计中规定摊铺温度不低于160℃,初压开始温度不低于140℃,碾压终了的表面温度不低于50℃;采用振动压路机碾压。事件二:工程收尾时,需要夜间运输建筑垃圾等废料,为控制遗洒,项目部采取了车辆密封、覆盖措施,不得装载过满并遮盖两项措施,被公司技术部要求继续补充。【问题】1.指出网络计划的关键线路。是否满足合同工期要求,说明理由。2.请指出事件一中的错误之处并改正。3.SMA改性沥青面层施工过程中,除可采用振动压路机碾压外还可以采用什么机械?并简述振动压路机应遵循的原则。4.补充事件二中防治建筑垃圾遗洒的措施。
已有19人浏览
下列分部分项工程中,需要专家论证的是()。
已有18人浏览
市政公用工程中常用的渗透设施主要有()。
已有19人浏览
热门资讯
· 江西人事考试网:1名考生成绩作废、证书收回!
· 2025年度一级建造师考试「报名时间」
· 2025年一级建造师考试「各地领取时间」
· 2025年一级建造师考试「证书领取方式」
· 2025年一级建造师考试「成绩管理」
· 2025年一级建造师考试「合格标准」
· 2025年一级建造师考试「题型题量」
· 2025年一级建造师考试「查分入口」
· 2025年一级建造师「考试科目」
· 2025年一级建造师考试「报考条件」
微信服务号
微信扫码关注获取福利
热门新闻
考试资讯
报名通知
直播提醒
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录
重新登录
