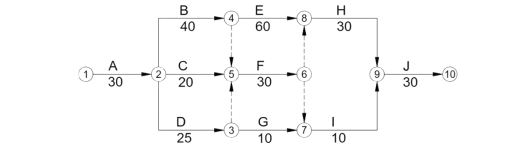

案例三【背景资料】某城市道路改建工程位于市中心区域,道路全长2500m,车行道宽度15m,两边人行道各3m。路面结构为:150mm厚级配砂砾垫层,350mm厚水泥稳定碎石基层,60mm厚中粒式沥青混凝土,40mm厚SMA改性沥青混凝土面层。合同规定的开工日期为3月24日,竣工日期为当年9月30日。合同要求施工期间维持半幅交通。工程施工时正值高温季节。施工前编制了如图所示的双代号网络计划,并通过监理工程师审批。
A公司中标后,项目部组织有关人员编写了施工组织设计,并绘制了一张总平面布置图,要求工程从开工到完工严格按该图进行平面布置。施工组织设计中列明的管理体系包括组织机构设置、项目经理及各部门主要负责人等岗位职责和工作程序。
施工中发生如下事件:
事件一:为保证SMA改性沥青面层施工质量,施工组织设计中规定摊铺温度不低于160℃,初压开始温度不低于140℃,碾压终了的表面温度不低于50℃;采用振动压路机碾压。
事件二:工程收尾时,需要夜间运输建筑垃圾等废料,为控制遗洒,项目部采取了车辆密封、覆盖措施,不得装载过满并遮盖两项措施,被公司技术部要求继续补充。
【问题】
1.指出网络计划的关键线路。是否满足合同工期要求,说明理由。
2.请指出事件一中的错误之处并改正。
3.SMA改性沥青面层施工过程中,除可采用振动压路机碾压外还可以采用什么机械?并简述振动压路机应遵循的原则。
4.补充事件二中防治建筑垃圾遗洒的措施。
