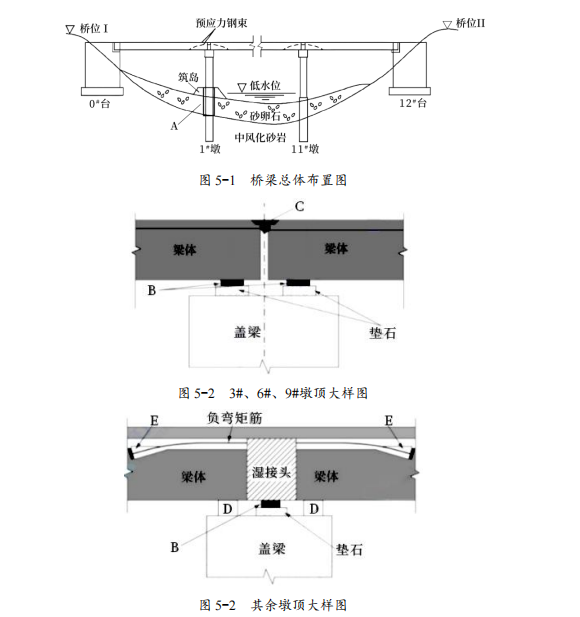

案例五【背景资料】某施工单位承接了一座连续梁桥,共12跨,三跨为一联,分左右两幅,单幅跨内设5片T梁,采用先简支后连续工法施工;下部结构为重力式桥台和桩柱式桥墩。桥梁总体布置如图5-1所示,3#、6#、9#墩顶大样如图5-2所示,其余墩顶大样如图5-3所示。施工过程中发生了下列事件:事件一:设计文件要求桩基在低水位期间采用筑岛钻孔法施工。地质钻探资料显示1#、2#墩下基础地层自上而下依次为:中粗砂卵石、强风化岩层、中风化岩层、微风化岩层,桩端持力层为强度高于35MP的微风化岩层。施工单位现有如下桩基施工机械可供选用:正循环回转钻、反循环回转钻、潜水钻、冲击钻、长螺旋钻机、静力压桩机。事件二:图5-2中构件B采用盆式结构,其安装主要包括以下工艺:①B的灌浆作业;②B的上钢板预埋至梁体内;③拆除B的上下连接钢板及螺栓;④B固定在预埋钢板上;⑤吊装落梁至垫石上。事件三:图5-2中的构件C上桥安装前,项目部首先调整了C的安装定位值,定位后将C的锚固钢筋与桥梁预埋钢筋绑扎牢固,用泡沫塑料将C的间隙处填塞后浇筑混凝土,最后在预留槽混凝土强度达到75%设计强度后开放交通。【问题】1.写出图5-2和图5-3中B、C、D、E的名称。2.事件一中,筑岛钻孔时图5-1中的A是什么临时设施?有何作用?顶面高度有何要求?3.图5-3中的D具体可以采用哪些做法?4.事件二中,写出图5-2中构件B的安装流程(用序号和“→”表示),并简述其主要功能要求。5.事件三中,计算本桥需要安装多少套C,指出应根据何因素调整C的安装定位值,并改正C安装施工中的错误之处。
发布时间:2025年07月25日 15:46 中迅网校 阅读量:19

案例五【背景资料】某施工单位承接了一座连续梁桥,共12跨,三跨为一联,分左右两幅,单幅跨内设5片T梁,采用先简支后连续工法施工;下部结构为重力式桥台和桩柱式桥墩。桥梁总体布置如图5-1所示,3#、6#、9#墩顶大样如图5-2所示,其余墩顶大样如图5-3所示。

施工过程中发生了下列事件:
事件一:设计文件要求桩基在低水位期间采用筑岛钻孔法施工。地质钻探资料显示1#、2#墩下基础地层自上而下依次为:中粗砂卵石、强风化岩层、中风化岩层、微风化岩层,
桩端持力层为强度高于35MP的微风化岩层。施工单位现有如下桩基施工机械可供选用:正循环回转钻、反循环回转钻、潜水钻、冲击钻、长螺旋钻机、静力压桩机。
事件二:图5-2中构件B采用盆式结构,其安装主要包括以下工艺:①B的灌浆作业;
②B的上钢板预埋至梁体内;③拆除B的上下连接钢板及螺栓;④B固定在预埋钢板上;
⑤吊装落梁至垫石上。
事件三:图5-2中的构件C上桥安装前,项目部首先调整了C的安装定位值,定位后将C的锚固钢筋与桥梁预埋钢筋绑扎牢固,用泡沫塑料将C的间隙处填塞后浇筑混凝土,最后在预留槽混凝土强度达到75%设计强度后开放交通。
【问题】
1.写出图5-2和图5-3中B、C、D、E的名称。
2.事件一中,筑岛钻孔时图5-1中的A是什么临时设施?有何作用?顶面高度有何要求?
3.图5-3中的D具体可以采用哪些做法?
4.事件二中,写出图5-2中构件B的安装流程(用序号和“→”表示),并简述其主要功能要求。
5.事件三中,计算本桥需要安装多少套C,指出应根据何因素调整C的安装定位值,并改正C安装施工中的错误之处。

查看答案

分享到:

上一题:案例四【背景资料】A公司中标城市轨道工程,工程从K108+735.82m-K111+11.57m,包括暗挖隧道与明挖车站两座,车站规模分别为180m×50m和160m×50m(长×宽)。工程地质资料显示,本工程地质条件复杂,隧道穿越地带部分有地下水,且其中一段地层含有沼气。项目部确定坍塌、爆炸、触电、机械伤害为主要风险源。项目部在暗挖隧道施工方案中对①隧道开挖、②隧道柔性防水、③隧道前方土体加固、④喷射混凝土、⑤二次衬砌等工程做为本次施工的重点。初期支护稳定后,进行柔性防水的施工。为保证柔性防水的质量,柔性防水层缝隙采用专用的双缝热合机焊接。在隧道与车站衔接位置采用长管棚支护,公司管棚施工方案确定管棚长度为14m,采用DN100钢管,钢管长度6m,项目部编制管棚施工工艺流程为①施工准备→②测放孔位→③钻机就位→④口→⑤压入钢管→⑥注浆(向钢管内或管周围土体)→⑦口→⑧养护→⑨开挖。隧道开挖过程中,施工单位采用环形开挖留核心土法开挖,该方法包括以下工序:①上台阶环形开挖;②核心土开挖;③上部初期支护;④左侧下台阶开挖;⑤右侧下台阶开挖;⑥左侧下部初期支护;⑦右侧下部初期支护;⑧仰拱开挖、支护。部分工序位置如图4所示。【问题】1.本工程需要暗挖隧道多少m?2.本工程风险源识别还应该增加哪些内容?3.将背景中的隧道施工方案工序用序号进行排列?4.监测初期支护稳定的项目?防水层焊接质量怎么检测?5.补充管棚施工流程中④和⑦的内容,本工程中管棚施工需要哪些机械设备?6.在图中按环形开挖留核心土法补充开挖线,并在图中填写工序①和②的位置;并写出工序①~⑧的正确排序(以“②→③→⑥→……”格式作答)。
