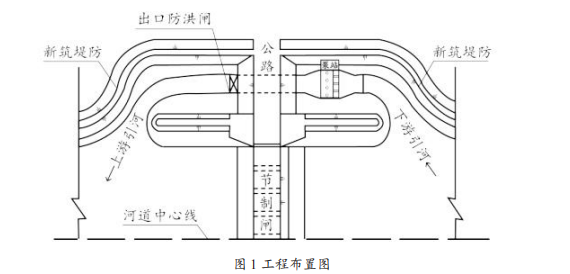

案例二【背景资料】某引调水枢纽工程,工程规模为中型,建设内容主要有泵站、节制闸、新筑堤防、上下游河道疏浚等,泵站地基设高压旋喷桩防渗墙,工程布置如图1所示。施工中发生如下事件:事件一:高压旋喷桩防渗墙施工方案中,高压旋喷桩的主要施工内容包括:①钻孔、②试喷、③喷射提升、④下喷射管、⑤成桩。为检验防渗墙的防渗效果,旋喷桩桩体水泥凝固28d后,采用围井检查法。事件二:关于施工质量评定工作的组织要求如下:分部工程质量由施工单位自评,监理单位复核,项目法人认定。分部工程验收质量结论由项目法人报工程质量监督机构核备,其中主要建筑物节制闸和泵站的分部工程验收质量结论由项目法人报工程质量监督机构核定。单位工程质量在施工单位自评合格后,由监理单位抽检,项目法人核定。单位工程验收质量结论报工程质量监督机构核备。事件三:监理单位对部分单元(工序)工程质量复核情况见表1。表1部分单元(工序)工程质量复核情况事件四:闸门制造过程中,监理工程师对闸门制造使用的钢材、防腐涂料、止水等材料的质量保证书进行了查验。启闭机出厂前,监理工程师组织有关单位进行启闭机整体组装检查和厂内有关试验。当闸门和启闭机现场安装完成后,进行联合试运行和相关试验。【问题】1.指出事件一中高压旋喷桩施工程序(以编号和箭头表示);指出并改正该事件中防渗墙围井检查法的不妥之处。2.指出事件二中分部工程质量评定的不妥之处,并说明理由。改正单位工程质量评定错误之处。3.根据事件三,指出单元工程A中土料压实工序的质量等级,并说明理由。分别指出单元工程A、B的质量等级,并说明理由。4.事件四中,闸门制造使用的材料中还有哪些需要提供质量保证书?启闭机的试验包括哪些?
发布时间:2025年07月25日 15:12 中迅网校 阅读量:19

案例二【背景资料】某引调水枢纽工程,工程规模为中型,建设内容主要有泵站、节制闸、新筑堤防、上下游河道疏浚等,泵站地基设高压旋喷桩防渗墙,工程布置如图1所示。

施工中发生如下事件:
事件一:高压旋喷桩防渗墙施工方案中,高压旋喷桩的主要施工内容包括:①钻孔、②试喷、③喷射提升、④下喷射管、⑤成桩。为检验防渗墙的防渗效果,旋喷桩桩体水泥凝固28d后,采用围井检查法。
事件二:关于施工质量评定工作的组织要求如下:分部工程质量由施工单位自评,监理单位复核,项目法人认定。分部工程验收质量结论由项目法人报工程质量监督机构核备,其中主要建筑物节制闸和泵站的分部工程验收质量结论由项目法人报工程质量监督机构核定。单位工程质量在施工单位自评合格后,由监理单位抽检,项目法人核定。单位工程验收质量结论报工程质量监督机构核备。
事件三:监理单位对部分单元(工序)工程质量复核情况见表1。

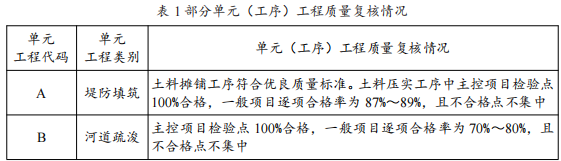

表1部分单元(工序)工程质量复核情况
事件四:闸门制造过程中,监理工程师对闸门制造使用的钢材、防腐涂料、止水等材料的质量保证书进行了查验。启闭机出厂前,监理工程师组织有关单位进行启闭机整体组
装检查和厂内有关试验。当闸门和启闭机现场安装完成后,进行联合试运行和相关试验。
【问题】
1.指出事件一中高压旋喷桩施工程序(以编号和箭头表示);指出并改正该事件中防渗墙围井检查法的不妥之处。
2.指出事件二中分部工程质量评定的不妥之处,并说明理由。改正单位工程质量评定错误之处。
3.根据事件三,指出单元工程A中土料压实工序的质量等级,并说明理由。分别指出单元工程A、B的质量等级,并说明理由。
4.事件四中,闸门制造使用的材料中还有哪些需要提供质量保证书?启闭机的试验包括哪些?

查看答案

分享到:

上一题:案例一【背景资料】某混凝土重力坝采用浇筑施工,施工期计划对混凝土原材料、混凝土生产过程、混凝土运输和浇筑过程及浇筑后的温度进行全过程控制。施工中发生如下事件:事件一:为了满足施工和结构安全运行要求,坝体设置横缝、纵缝和水平施工缝,水平施工缝是新老混凝土的水平结合面,混凝土浇筑前,对老混凝土面采取了相应处理措施。事件二:合同中关于混凝土坝的计量和支付有如下约定:(1)普通混凝土按施工图纸所示尺寸计算的有效体积以立方米为单位计量,按《工程量清单》相应项目有效工程量的每立方米工程单价支付。(2)不可预见地质原因超挖引起的超填工程量所发生的费用,包含在《工程量清单》相应项目有效工程量的每立方米工程单价中,不另行支付。(3)止水、止浆、伸缩缝等按施工图纸所示各种材料数量以立方米为单位计量,按《工程量清单》相应项目有效工程量的每立方米工程单价支付。(4)冷却水管埋设及通水冷却费用,按《工程量清单》相应项目有效工程量的每米工程单价支付。事件三:在施工过程中,突遇超强台风,致使承包人工期延误3天,修复损坏的机械设备需15万元,承包人向发包人索赔15万元,工期3天;部分已建工程损坏,后期修补费用20万元,发包人向承包人索赔20万元。【问题】1.写出混凝土重力坝浇筑方法,以及浇筑层厚度及间歇期控制。2.写出事件一对老混凝土面处理措施。3.事件二中,写出工程计量和支付的不妥之处,并予以改正。4.事件三中,承包人和发包人的费用索赔是否合理,并说明理由。 下一题:案例三【背景资料】某水利工程地处北方集中供暖城市,主要施工内容包括分期导流及均质土围堰工程、基坑开挖(部分为岩石开挖)、基坑排水、混凝土工程。工程实施过程中发生如下事件:事件一:项目法人向施工单位提供了水文、气象、地质资料,还提供了施工现场及施工可能影响的毗邻区域内的地下管线资料。事件二:施工单位在编制技术文件时,需运用岩土力学、水力学等理论知识解决工程实施过程中的技术问题,包括:边坡稳定、围堰稳定、开挖爆破、基坑排水、渗流、脚手架强度刚度稳定性、开挖料运输及渣料平衡、施工用电。有关理论知识与技术问题对应关系见下表2。表2理论知识与技术问题事件三:本工程基坑最大开挖深度12m。根据《水利水电工程施工安全管理导则》(SL721—2015),施工单位需编制基坑开挖专项施工方案,并由技术负责人组织质量等部门的专业技术人员进行审核。事件四:根据《水利水电工程施工安全管理导则》(SL721—2015),施工单位应组织召开基坑开挖专项施工方案审查论证会,并根据审查论证报告修改完善专项施工方案,经有关人员审核后方可组织实施。【问题】1.事件一中,项目法人向施工单位提供的地下管线资料可能有哪些?2.事件二中,分别写出表格中字母所代表的技术问题。3.事件三中,除质量部门外,施工单位技术负责人还应组织哪些部门的专业技术人员参加专项施工方案审核?4.事件四中,修改完善后的专项施工方案,应经哪些人员审核签字后方可组织实施?
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
