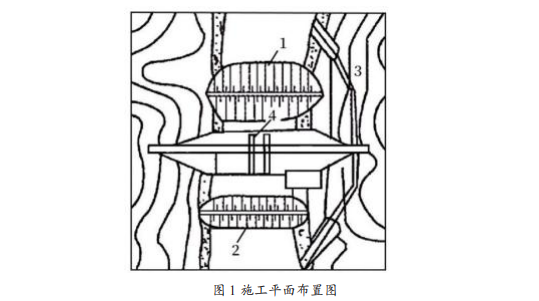

案例四【背景资料】某水电站工程主要工程内容包括:混凝土坝、电站厂房、导流隧洞等,工程规模为中型。水电站装机容量为50MW,混凝土坝坝顶高程50m,最大坝高70m。该工程施工平面布置示意图如图
事件一:上游围堰采用土石围堰,通过历年的水文信息可知,施工期间最高静水位为38.0m,波浪爬高为1.5m。

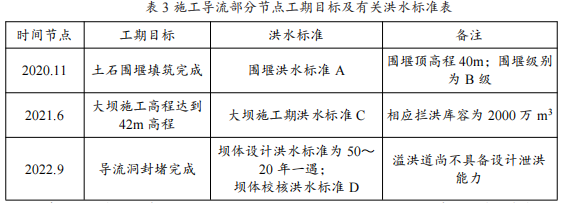

事件二:根据合同工期要求,该工程施工导流部分节点工期目标及有关洪水标准如
表1所示。
事件三:在施工前,承包人收到监理人发出的图纸和文件,经检查认为其中存在变更情形,向监理人提出书面变更建议。
事件四:在施工过程中,监理人发现承包人存在如下行为:
(1)将部分工程分包给其他单位施工,但此分包既未在施工合同中约定,也未经发
包人书面认可;
(2)分包单位将承包工程中非劳务部分再次分包;
(3)承包人自行进行设备租赁,但对设备质量负责;
(4)承包人派驻施工现场的主要管理负责人中,部分人员不是本单位人员。监理人认为其中存在不妥之处,要求承包人予以改正。
【问题】
1.写出平面布置图中1,2,3,4分别代表的工程或部位名称。
2.根据事件一,计算上游围堰最低高度。
3.根据《水利水电工程施工组织设计规范》,指出事件二中A、C、D分别对应的洪水标准;围堰级别B为几级?
4.针对事件三中,承包人的书面变更建议,监理人和发包人应如何应对。
5.事件四中,指出哪些行为不妥,并写明理由。
