案例四【背景资料】
某机电安装公司承接了一工厂的电气安装工程,内容包括:厂房内电动机安装、直埋 电缆安装、厂房内电气线路设备安装等内容。安装公司项目部进场后,编制了施工方案, 施工进度计划及质量预控方案,成立了由项目经理担任组长的安全生产领导小组,根据生 产实际情况设立了负责安全生产监督管理的部门,并足额配备专职安全生产管理人员。明 确了项目生产经理、安全经理、项目总工程师、责任工程师(工长)、安全员、操作工人 等的安全职责。
对业主采购的电动机,施工单位进行了抽芯检查,测量了绝缘电阻,结果有部分电动 机的绝缘电阻不符合要求,针对绝缘电阻不合格的电动机,施工单位进行了干燥处理。
在施工期间发生了如下事件:

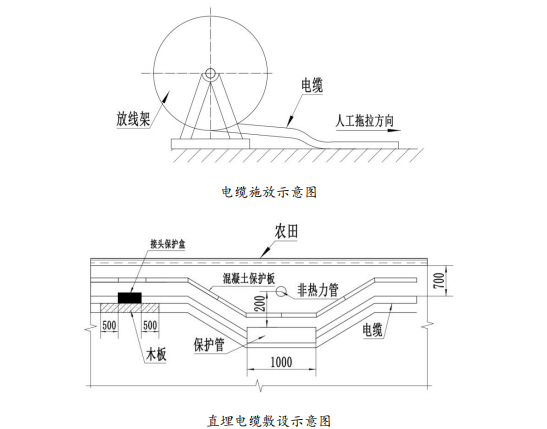

事件一:在进行直埋电缆敷设时,施工单位准备按照下图所示进行线路的敷设,被监 理工程师发现后制止,重新修改施工方法后,顺利施工。

事件二:在进行变压器安装时,施工单位准备采用吊车直接吊装就位的方式进行安装, 为确保吊装顺利进行,施工单位认真分析了起重机械失稳的原因,并制定了相应的措施,防止出现超载、支腿不稳定、机械故障、起重臂杆仰角超限等问题。
事件三:在施工过程中,现场经常是尘土飞扬,目测扬尘高度达到了1.7m ,且扩散到 了厂区外,开出现场的车辆也存在物料泄漏,污损道路的情况,为此施工单位认真制定了 扬尘控制措施,改善了存在的问题,确保了绿色施工。
【问题】
1.项目经理的安全生产职责有哪些?
2.在电动机检查过程中,什么情况下应对电动机做抽芯检查? 电动机干燥的方法有哪 些?
3.事件一中电缆敷设有哪些错误之处?正确做法是什么?
4.针对起重机械失稳的问题,制定相应的预防措施。起重吊装作业失稳的类型还有哪 些?
5.针对事件三中的问题,说明施工现场可以采取哪些扬尘控制的措施。
查看答案
参考答案:
1.项目经理是安全生产第一责任人,全面负责项目的安全生产工作。严格执行安全生 产法规、规章制度,与项目管理人员和项目分包单位签订安全生产责任书;负责建立项目 安全生产管理机构并配备安全管理人员,建立和完善安全管理制度;组织制订项目安全生 产 目标和施工安全管理计划,并贯彻落实;组织并参加项目定期的安全生产检查,落实隐 患整改,编制应急预案并演练;及时如实报告生产安全事故,配合事故调查。
2.(1)在电动机检查过程中,应做抽芯检查的有:
①电动机出厂期限超过制造厂保证期限;若制造厂无保证期限, 出厂日期已超过1年。
②经外观检查或电气试验,质量可疑时。
(2)干燥方法:外部加热干燥法;电流加热干燥法。
3.(1)错误之处一:电缆从电缆盘下部放出,放在地上拖拉;
正确做法:电缆人工施放时必须每隔1.5~2m放置滑轮一个,电缆端头从线盘上取下 放在滑轮上,不得把电缆放在地上拖拉。
(2)错误之处二:穿越农田时电缆埋深0.7m;
正确做法:穿越农田时电缆埋深应不小于1m。
(3)错误之处三:接头保护盒下方设置木板,长度超过接头保护盒两端500mm;
正确做法:电缆中间接头盒外面要有铸铁或混凝土保护盒。接头下面应垫以混凝土基 础板,长度要伸出接头保护盒两端600~700mm。
(4)错误之处四:电缆与非热力管道交叉时,距离200mm ,保护管长度1m;
正确做法:电缆与非热力管和管道交叉时,要穿在保护管中,保护管长度超出交叉点 1m ,交叉净距不应小于250mm。
4.(1)起重机械失稳的预防措施:严禁超载;打好支腿并用道木和钢板垫实和加固; 严格机械检查;起重臂杆仰角最大不超过78 ° , 最小不低于45 °。
(2)失稳的类型还包括: 吊装系统的失稳、 吊装设备或构件的失稳。
5.(1)运送土方、垃圾、设备及建筑材料等时,不应污损道路。运输容易散落、飞 扬、流漏的物料的车辆,应采取措施封闭严密。出口应设置洗车设施,保持开出现场车辆 的清洁。
(2)现场道路、加工区、材料堆放区宜及时进行地面硬化。
(3)土方作业阶段,采取洒水、覆盖等措施,达到作业区目测扬尘高度小于1.5m, 不扩散到场区外。
(4)对易产生扬尘的堆放材料应采取覆盖措施;对粉末状材料应封闭存放
