案例1背景资料:某河道整治工程,建设内容包括河道水下疏浚、堤防加高培厚、新建穿堤建筑物等,工程施工过社发生如下事件:事件一:工程开工前,施工单位针对河道疏浚编制了专项施工方案,技术负责人向疏浚施工技术人员和相关作业人员进行了安全交底,交底内容包括工程概况、施工方法、施工工艺等;对施工作业区存在安全隐患的部位按规定采取了必要的安全措施。事件二:某段河道疏浚完成并经监理机构验收合格后,施工单位根据《疏与吹填工程技术规范》SL17-2014,向监理机构报送的水下疏浚工程量为90万m³,其中包括设计断面方量75万m³,计算超宽工程量2万m³,计算超深工程量13万m³,监理机构审核后确认按设计断面方量75万m³进行结算,挖工程量计算断面如图1所示。事件三:某段堤防位于软土地基上,设计要求在堤防背水侧进行加高培厚并增设压载平台,压载的填筑要求与堤身一致。施工单位填筑前对堤防、铺盖和压载平台的基面等进行了清理(清理边界基面边线外50cm),然后先进行堤身加高增厚施工,再结合堤后填塘进行压载平台施工。事件四:某穿堤箱涵混凝土浇筑完成后,施工单位按照《堤防工程施工规范》SL260-2014箱涌两侧堤防进行填筑,填筑时先将混凝土构筑物表面进行浸润,再边涂泥浆、边铺土、边夯实、求堤防压实度不小于0.93,经击实试验,土料的最大干密度为1.68g/cm³。【问题】1.除事件一种列出的内容外,河道疏浚安全交底还应包括哪些内容?施工作业区存在安全隐患的部位应采取哪些安全措施?2.事件二中,监理机构审核确认的结算工程量是否正确?说明理由。本段河道水下疏浚设计工程该是多少?3.除事件三列出的范围外,本工程堤基清理还应包括哪些范围?指出施工单位的施工程序是否合适并说明理由。4.根据事件四,指出泥浆涂刷高度、厚度及相关施工技术要求,泥浆浓度(水土重量比)一般为多少?列式计算堤防填筑干密度控制指标(计算结果保留小数点后2位)。
发布时间:2025年09月25日 17:47 中迅网校 阅读量:95

案例1背景资料:
某河道整治工程,建设内容包括河道水下疏浚、堤防加高培厚、新建穿堤建筑物等,工程施工过社发生如下事件:
事件一:工程开工前,施工单位针对河道疏浚编制了专项施工方案,技术负责人向疏浚施工技术人员和相关作业人员进行了安全交底,交底内容包括工程概况、施工方法、施工工艺等;对施工作业区存在安全隐患的部位按规定采取了必要的安全措施。

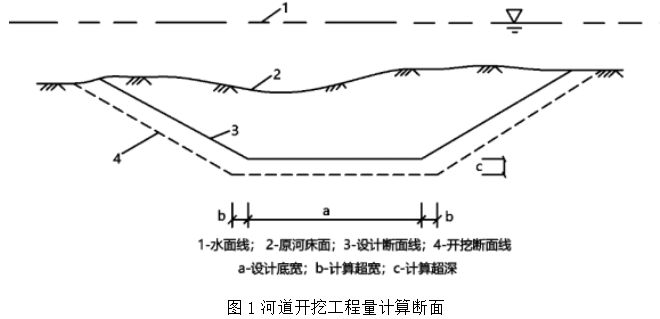

事件二:某段河道疏浚完成并经监理机构验收合格后,施工单位根据《疏与吹填工程技术规范》SL17-2014,向监理机构报送的水下疏浚工程量为90万m³,其中包括设计断面方量75万m³,计算超宽工程量2万m³,计算超深工程量13万m³,监理机构审核后确认按设计断面方量75万m³进行结算,挖工程量计算断面如图1所示。

事件三:某段堤防位于软土地基上,设计要求在堤防背水侧进行加高培厚并增设压载平台,压载的填筑要求与堤身一致。施工单位填筑前对堤防、铺盖和压载平台的基面等进行了清理(清理边界基面边线外50cm),然后先进行堤身加高增厚施工,再结合堤后填塘进行压载平台施工。
事件四:某穿堤箱涵混凝土浇筑完成后,施工单位按照《堤防工程施工规范》SL260-2014箱涌两侧堤防进行填筑,填筑时先将混凝土构筑物表面进行浸润,再边涂泥浆、边铺土、边夯实、求堤防压实度不小于0.93,经击实试验,土料的最大干密度为1.68g/cm³。
【问题】
1.除事件一种列出的内容外,河道疏浚安全交底还应包括哪些内容?施工作业区存在安全隐患的部位应采取哪些安全措施?
2.事件二中,监理机构审核确认的结算工程量是否正确?说明理由。本段河道水下疏浚设计工程该是多少?
3.除事件三列出的范围外,本工程堤基清理还应包括哪些范围?指出施工单位的施工程序是否合适并说明理由。
4.根据事件四,指出泥浆涂刷高度、厚度及相关施工技术要求,泥浆浓度(水土重量比)一般为多少?列式计算堤防填筑干密度控制指标(计算结果保留小数点后2位)。

查看答案

分享到:

上一题:关于水利建设项目稽察的说法,正确的有()。 下一题:案例2背景资料:某泵站加固改造工程,施工内容包括引水渠块石护坡拆除重建、房屋混凝土加固等,招标文件按照《水利水电工程标准输工招标文件》(2009年版)编制,工程量清单依照《水利工程工程量清单计价规范)GB50501-2007编制。招标文件规定投标截止时间为2023年9月21日上午9:00,共有甲、乙、丙、丁四家施工单位参与投标经过评标,施工单位丙中标。发包人与施工单位丙签订了施工承包合同,施工合同约定(部分):①2023年10月份开工,工期13个月;②仅对水泥进行价格调整,价格调整按公式Δp=P0[A+B×Ft /F0-1]计算,(相关数据依据中标人投标涵附录价格指数和权重表);③施工围堰由承包人负责设计施工,施工招标及合同实施过程中发生如下事件:事件一:招标过程中,为便于编制招标文件,招标人甲书面向招标人申请提供初步设计报告中的施工围堰设计方案招标人同意并向四家投标人发送了招标文件补充通知如下:事件二:施工单位丙的投标文件中,投标函附录价构权重表如表2-1所示:实施过程中,经监理机构审核的2024年3月的结算数据如下:已完成原合同工程量清单金额400万元,变更金额8万元(未按现行价格计价),扣回预付款10万元。事件三:施工单位丙的投标文件中,工程项目总价表内容如表2-2所示,事件四:实施过程中,根据初步设计文件中的施工围坝设计方案,施工单位丙完成了围坝施工,围坝运行期间出现险情,需加固,施工单位丙向发包人提出索赔。【问题】1.指出事件一招标文件补充通知中的不妥之处。2.根据背景材料,指出价格调整公式中ABFF所代表的含义。列示计算事件二中2024年3月份调整的水泥价格差额Δp(计算保留小数点后2位)。3.事件三项目编码 500101002001中,五、六位“01”和七、八、九“002”分别代表什么含义?除人工外,零星工作项目清单计划表包含的项目名称还有哪些?4.指出事件三工程项目总价表中C所代表的费用名称及计算基数,并列式计算其数值,(计算结果保留小数点后2位)。5.事体四中,施工单位丙的索赔要求是否合理,说明理由。
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
