案例2背景资料:
某泵站加固改造工程,施工内容包括引水渠块石护坡拆除重建、房屋混凝土加固等,招标文件按照《水利水电工程标准输工招标文件》(2009年版)编制,工程量清单依照《水利工程工程量清单计价规范)GB50501-2007编制。招标文件规定投标截止时间为2023年9月21日上午9:00,共有甲、乙、丙、丁四家施工单位参与投标经过评标,施工单位丙中标。发包人与施工单位丙签订了施工承包合同,施工合同约定(部分):①2023年10月份开工,工期13个月;②仅对水泥进行价格调整,价格调整按公式Δp=P0[A+B×Ft /F0-1]计算,(相关数据依据中标人投标涵附录价格指数和权重表);③施工围堰由承包人负责设计施工,施工招标及合同实施过程中发生如下事件:

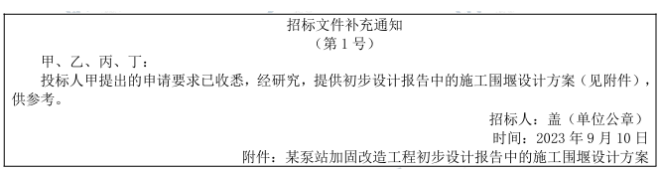

事件一:招标过程中,为便于编制招标文件,招标人甲书面向招标人申请提供初步设计报告中的施工围堰设计方案招标人同意并向四家投标人发送了招标文件补充通知如下:

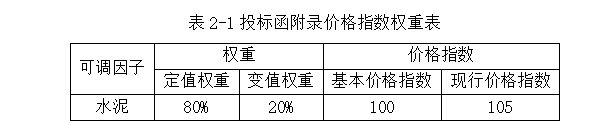

事件二:施工单位丙的投标文件中,投标函附录价构权重表如表2-1所示:
实施过程中,经监理机构审核的2024年3月的结算数据如下:已完成原合同工程量清单金额400万元,变更金额8万元(未按现行价格计价),扣回预付款10万元。

事件三:施工单位丙的投标文件中,工程项目总价表内容如表2-2所示,
事件四:实施过程中,根据初步设计文件中的施工围坝设计方案,施工单位丙完成了围坝施工,围坝运行期间出现险情,需加固,施工单位丙向发包人提出索赔。
【问题】
1.指出事件一招标文件补充通知中的不妥之处。
2.根据背景材料,指出价格调整公式中ABFF所代表的含义。列示计算事件二中2024年3月份调整的水泥价格差额Δp(计算保留小数点后2位)。
3.事件三项目编码 500101002001中,五、六位“01”和七、八、九“002”分别代表什么含义?除人工外,零星工作项目清单计划表包含的项目名称还有哪些?
4.指出事件三工程项目总价表中C所代表的费用名称及计算基数,并列式计算其数值,(计算结果保留小数点后2位)。
5.事体四中,施工单位丙的索赔要求是否合理,说明理由。
