案例3背景资料:

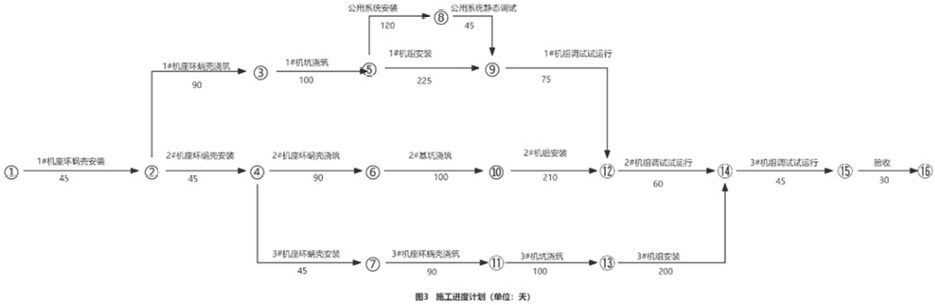

某水电站安装3台立式混流式水轮发电机组,发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签订了施工承包合同,施工内容包括机组安装和混凝土浇筑,1#机组位首台发电机组,经监理人批准的进度计划如图3所示。
工程施工过程中发生如下事件:
事件一:1#机坑浇筑过程中监理人未按约定时间对预埋管路进行检查,承包人自行完成覆盖,并将记录报送监理人确认,事后监理人对检查记录有疑问,承包人按监理人要求揭开重新检验,经检验证明质量符合合同要求,机坑浇筑完成时间比计划延误5天,承包人提出工期补偿要求。
事件二:机组的座环蜗壳安装工作包括座环组合、焊接和调整三道工序,用塞尺XX检查2#机座环组合键时,发现存在超过0.05mm的贯通间隙,返工处理致使2#机座环蜗壳安装工作延误10天完成。
事件三:3#机座环蜗壳浇筑完成后,复测座环水平度不符合规范要求,经调查认定为质量事故,事故原因是承包人未按对称分层分块的要求浇筑混凝土,且混凝土浇筑速度过快造成的,事后采取凿除混凝土调整环蜗壳后重新浇筑,处理该质量事故历时90天。
事件四:1#机组调试试运行实际持续时间70天;2#机组调试试运行实质持续时间50天3#机组安装实际持续时间190天,调试试运行实际持续时间40天,除上述事件影响工作外其他工作按计划完成。
【问题】
1.根据背景资料指出图3施工进度计划的关键线路,并计算首台机组调试试运行完成计划工期和工程计划总工期。
2.事件一中承包人提出的工期补偿要求是否合理?说明理由。
3.事件二中,除不应有超过0.05mm 贯通间隙外,对座环组合缝间隙的检查还应有哪些要求?
4.事件三中,除应按对称分层分块浇筑外,座环蜗壳混凝土浇筑还应包括哪些要求?
5.综合事件一至四,分别指出每台机组调试试运行的实际完成时间(从承包单位开工开始计算),判断每组是否按计划完成,若提前或延后,请写出相应天数。
