案例4背景资料:
某水利水电枢纽工程包括大坝、电站、节制闸。节制闸工程采用天然地基,基坑土方采用开挖,室底板为钢筋混凝土平底板结构,底板上游齿墙下设薄壁塑性混凝土防渗墙,工程施工过程中发生如下:

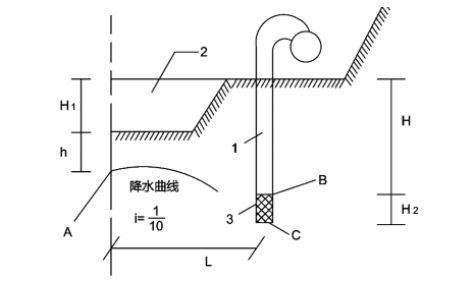

事件一:基坑开挖采用轻型井点方式进行降水,轻型井点降水剖面示意图如图4所示,其中A点应位降水曲线的最高点。
事件二:防渗墙施工采用抓斗成槽,导管法浇筑塑性混凝土,施工单位对防渗墙混凝土浇筑工了原材料、混凝土拌合物、混凝土扩散度等质量检查。
事件三:施工单位项目部按照《电力建设企业应急预案编制导则》DL/T2519-2022编制了自然灾害类项应急预案。
事件四:混凝土施工采用搅拌车、混凝土泵及溜筒进行运输,施工单位根据《水工混凝土施工规范SL677-2014,在溜筒使用时,对每节溜筒之间进行了牢固连接。
事件五:节制闸主体工程部分施工方案如下:
(1)紫铜止水片接头采用搭接焊接,搭接长度为10mm。
(2)闸墩混凝土浇筑前,施工缝先浇筑10mm 厚同配合比的水泥砂浆。
(3)沉降缝填料施工采用将填充材料固定在模板内侧后浇筑混凝土,拆模后立沉降缝另一侧模板并浇筑混凝土。
(4)闸墩混凝土浇筑完成后,施工与闸墩相连的弧形闸门钢筋混凝土牛腿。
(5)紫铜止水片的沉降槽采用聚乙烯闭孔泡沫板条填塞密实。
【问题】
1.事件一中,为防止基坑开挖过程中边坡失稳,除采用降低地下水位措施外,还可以采取哪些措施?基坑开挖降排水一般有哪些途径?
2.指出图4中降水曲线的最低点位置以及“3”所代表的构件名称:列式计算H的长度(计算结果保留小数点后2位)(H=25m、L=25m,H=1m、h=0.5m)
3.除事件二中所述内容外,防渗墙混凝土浇筑质量检查还应有哪些内容?
4.根据事件三、施工单位项目部除编制专项应急预案外,还应编制哪些应急预案?专项应急预案除白夕灾害类外,还有哪些类别?
5.根据事件四,使用混凝上溜简除每节之间应连接牢固外,还应遵守哪些规定?
6.判断事件五中施工方案所列各项是否正确?错误的说明理由。
