案例一【背景资料】某高校新建一栋办公楼和一栋实验楼,均为现浇钢筋混凝土框架结构。办公楼地下1层、地上11层,建筑檐高48m;实验楼6层,建筑檐高22m。建设单位与某施工总承包单位签订了施工总承包合同。合同约定电梯安装工程由建设单位指定分包。施工过程中,发生了如下事件:事件1:在主体结构施工前,与主体结构施工密切相关的某国家标准发生重大修改并开始实施。现场监理机构要求修改施工组织设计,重新审批后才能组织实施。事件2:在施工过程中,J工作由于施工质量问题,工程师代表下达了停工令使其暂停施工,并进行返工处理1周,造成返工费用4万元;M工作因建设单位要求的设计变更,使该工作因施工图纸晚到,推迟2周施工,并造成施工单位因停工和机械闲置而损失3.2万元。为此施工单位提出了3周工期索赔和7.2万元的费用索赔。(单位:周)事件3:由于工作J施工质量问题影响了相应工期并增加了费用,项目部决定对网络计划进行费用优化。事件4:办公楼电梯安装工程早于装饰装修工程施工完成,提前由总监理工程师组织验收,总承包单位未参加。验收后电梯安装单位将电梯工程有关资料移交给建设单位。【问题】1.事件一中,除了国家标准发生重大修改的情况外,还有哪些情况发生后也需要修改施工组织设计并重新审批?2.事件二中,乙方提出的索赔要求是否合理?并说明原因?如能索赔,则工期索赔、费用索赔分别是多少?3.事件三中,项目部进行费用优化时应从哪几个方面进行考虑?4.指出事件四中的错误之处,并分别给出正确做法。
发布时间:2025年07月24日 14:52 中迅网校 阅读量:21

案例一【背景资料】某高校新建一栋办公楼和一栋实验楼,均为现浇钢筋混凝土框架结构。办公楼地下1层、地上11层,建筑檐高48m;实验楼6层,建筑檐高22m。建设单位与某施工总承包单位签订了施工总承包合同。合同约定电梯安装工程由建设单位指定分包。
施工过程中,发生了如下事件:
事件1:在主体结构施工前,与主体结构施工密切相关的某国家标准发生重大修改并开始实施。现场监理机构要求修改施工组织设计,重新审批后才能组织实施。

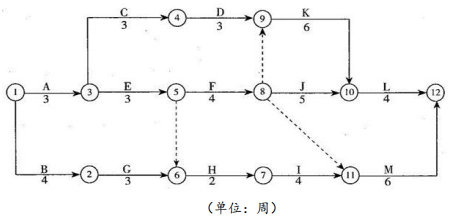

事件2:在施工过程中,J工作由于施工质量问题,工程师代表下达了停工令使其暂停施工,并进行返工处理1周,造成返工费用4万元;M工作因建设单位要求的设计变更,使该工作因施工图纸晚到,推迟2周施工,并造成施工单位因停工和机械闲置而损失3.2万元。为此施工单位提出了3周工期索赔和7.2万元的费用索赔。

(单位:周)
事件3:由于工作J施工质量问题影响了相应工期并增加了费用,项目部决定对网络计划进行费用优化。
事件4:办公楼电梯安装工程早于装饰装修工程施工完成,提前由总监理工程师组织验收,总承包单位未参加。验收后电梯安装单位将电梯工程有关资料移交给建设单位。
【问题】
1.事件一中,除了国家标准发生重大修改的情况外,还有哪些情况发生后也需要修改施工组织设计并重新审批?
2.事件二中,乙方提出的索赔要求是否合理?并说明原因?如能索赔,则工期索赔、费用索赔分别是多少?
3.事件三中,项目部进行费用优化时应从哪几个方面进行考虑?
4.指出事件四中的错误之处,并分别给出正确做法。

查看答案

分享到:

上一题:建筑节能工程采用的(),应按照有关规定进行评审鉴定及备案。 下一题:案例二【背景资料】某新建项目,建筑面积40000m2,钢筋混凝土框架-剪力墙结构,地下2层,地上16层。项目基坑支护采用地下连续墙,部分施工方案内容如下:地下连续墙施工应设置现浇钢筋混凝土导墙。导墙混凝土强度等级为C15,导墙厚度为100mm。地下连续墙单元槽段长度为8m。灌注混凝土达到设计强度后方可进行墙底注浆。注浆管采用钢管,单元槽段内设置1根,注浆总量达到设计要求或注浆量达到75%以上,压力达到2MPa可终止注浆。专业监理工程师认为方案内容有错误,要求立即整改。施工单位在基坑开挖和回填过程中严格按照施工方案进行。方案如下:采用机械开挖基坑时,为避免破坏基底土,在基底标高以上预留150mm厚土层人工挖除。土方回填时,填土从场地最低处开始,由下而上局部分段分层铺填,采用振动压实机夯实,分层厚度为250~450mm,每层压实遍数为1~2次。施工期间,项目部积极贯彻执行绿色施工规范,采取合理的节水措施并加强临时用水管理,确定了供水系统。施工过程中,边坡出现局部塌方事故,未造成人员伤亡,监理单位要求施工单位按应急方案立即采取治理措施。【问题】1.指出地下连续墙施工方案中的错误之处?并写出正确做法。2.指出基坑开挖和回填施工方案中的不妥之处?并说明理由。3.供水系统包括哪些内容。供水管网的布置原则是什么?4.写出边坡塌方的治理措施。
